荆楚网客户端—荆楚网消息(记者郑一鸣 通讯员宋安琪、王鑫钰)6月19日,东西湖北四环六回220千伏迁改入地工程顺利完工,为武汉北四环架设桥梁施工扫清了障碍,对加快推进北四环全面建设、早日实现武汉四环线贯通具有重要意义。
据了解,该工程涉及六回220千伏线路同停,共建杆塔11基,拆除杆塔9基,展放双回架空线路24.8公里,展放四回高压电缆12公里,拆除旧导线共计36公里,采取同时停电,分步送电的方式统筹安排。多条高压回路因施工断电,对东西湖的电网运行风险特别高,极考验电网构架的稳定性。

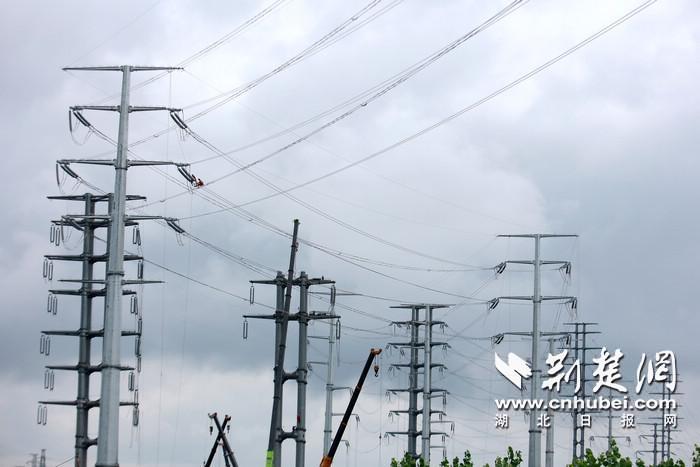

东西湖北四环六回220千伏迁改入地工程。(记者郑一鸣 摄)

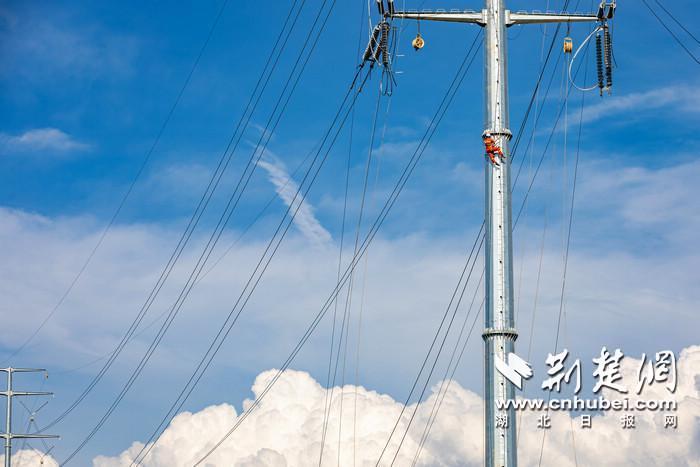

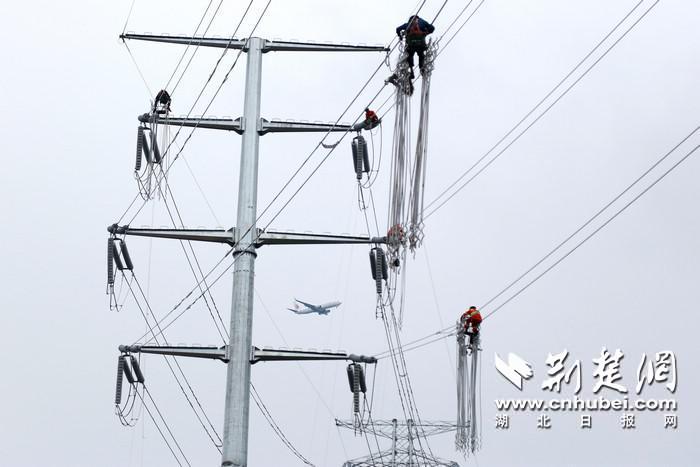

为保证工期,在业内被誉为供电“铁军” 的国网武汉供电公司既济电力集团共投入8个架空班组,2个电缆班组,2个杆塔拆除回收班组,共计300名施工及管理人员。施工现场在做好防疫措施的同时,还精心制定施工方案,确保180位高空作业人员安全。
国网武汉供电公司既济电力集团副总经理方平介绍,武汉“解封”以来,公司紧抓复工复产,积极落实防疫工作。于4月根据作业施工计划,组织制定防疫方案,同时向东西湖区防疫指挥部报工程复工复产申请,收到批复后,5月1日即组织人员进场。工程严格按照武汉市防疫指挥部及国网湖北省电力公司要求,提高防疫防控措施,并克服高温天气、梅雨季节艰难施工。停电前八次召开方案审查会、技术交底会、施工动员会,省、武汉市供电公司领导多次莅临现场研讨并指导工作,仅用9天便完成施工,又一次刷新了电网“铁军”的“武汉速度”。
据悉,该工程高压线路因临近四环线及天河机场,承建单位既济电力集团华源电力公司运用多项新工艺提高架空线路安全系数,如防舞动鞭、安全备份线夹、杆塔倾斜仪等。舞动鞭可有效削弱导线的舞动现象,避免导线因舞动而导致的断线、倒塔、相间短路等事故的发生;安全备份线夹为导线提供二道保护,防止导线脱落;杆塔倾斜仪能实时测量杆塔倾斜度,及时采取防控措施,同时在杆塔导线横担下侧挂设防护网,新工艺的使用能够有效保证电力系统安全稳定运行、四环线路车辆安全通行。
Copyright © 2001-2026 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 4212025003 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1
鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
