荆楚网客户端-荆楚网消息(通讯员 王欣)夜间巡堤查险,照明用电是关键。截至7月7日24时,国网武汉供电公司在24小时内,为武汉抗洪防汛重点部位紧急架设应急照明线路近百公里,安装应急照明灯具2000余盏,迅速点亮武汉抗洪防汛第一线。
600余盏应急灯照亮东西湖汉江大堤
7月6日晚,国网武汉市东西湖区供电公司接到东西湖区防汛指挥部通知,需为汉江堤吕家湾及水口两个辖段提供应急照明。东西湖区供电公司迅速组织工作专班,连夜安排人员对汉江堤现场进行了勘踏,确定了多个临时架设点位及所需架设长度,制定具体施工方案和运行方案,并于当晚拿出了设备配备方案和材料供应方案。
7月7日清晨,近百名供电施工人员在大堤上集结,并在瓢泼大雨中吹响了“集结号”。该公司将施工人员分为两路,分赴汉江吕家湾及水口两个辖段,同时进行架线、安装防汛照明设备。

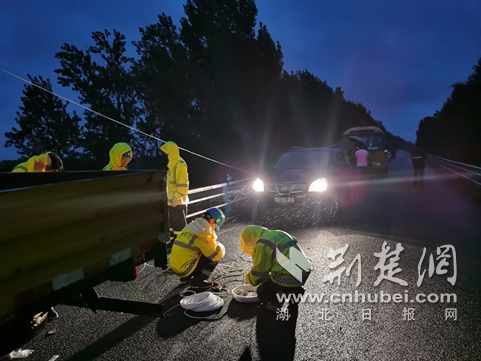

电力施工人员紧急架设线路。通讯员供图
当日18时,汉江吕家湾及水口两个辖段中8段险段的照明线路架设任务完成,共新立临时电杆590余根,点亮应急照明灯具635盏。
通宵作战点亮汉阳71处防汛值守点
7月6日中午,国网武汉供电公司汉阳配电运检室接到通知,需为汉阳片区长江、汉江两堤防汛值守点紧急铺设供电线路,以保障防汛人员驻守的用电需要。
在接到命令后,国网武汉供电公司汉阳配电运检室一边组织技术人员冒雨赶赴现场进行接入点勘查,一边集结党员服务队队员准备物资,在迅速敲定供电线路敷设方案后,当晚6点便开始了供电线路的敷设工作。

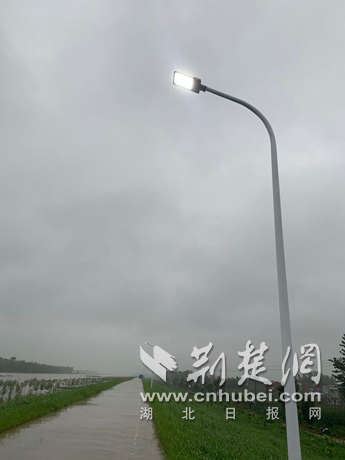

电力施工人员冒雨在防汛点施工。通讯员供图
暴雨连续不停,线路架设又在堤旁,施工人员克服摸黑打滑、道路泥泞等困难,抓住雨小的间隙快速施工。定位、布线、连线、接电,一气呵成,防汛值守点的灯渐渐明亮了起来,队员们就着灯光在江堤边简单地吃了顿“路边餐”,等雨势稍小后,又迅速投入到紧张的施工中。
7月7日18时,历时25小时的冒雨昼夜奋战,汉阳片区汉江堤、长江堤约35公里共计71处防汛值守点的供电线路敷设工作完成,共敷设临时供电线路8.1公里。一天一夜下来,施工队员们早已疲惫不堪,但没有一个人抱怨、没有一个人退缩,他们用自己的实际行动诠释了一名供电人应有的担当。
10小时为滠水大堤紧急加装330盏应急灯
7月7日上午,国网武汉市黄陂区供电公司接黄陂区防汛抗旱指挥部通知,需要为滠水河东、西堤防汛值守人员的夜巡道路紧急加装临时照明设施。
接到通知后,国网武汉市黄陂区供电公司立即安排人员赶往现场进行勘查,敲定施工方案。中午1时35分,人员、车辆、设备、材料在滠水大堤集结到位,三支防汛应急突击队现场一字排开,分工明确后,奔赴各自职责段,排杆、挖洞、立杆、架线……施工现场有条不紊,呈现一片繁忙景象。
夜幕降临,雨势不断,地面泥泞湿滑,施工难度逐渐增大。寒夜中,抢修人员全身被雨水和汗水湿透,身穿的工作服紧贴着前胸后背,脸颊上的汗珠不停顺着帽檐往下滴,却丝毫不影响抢修人员的作业热情。

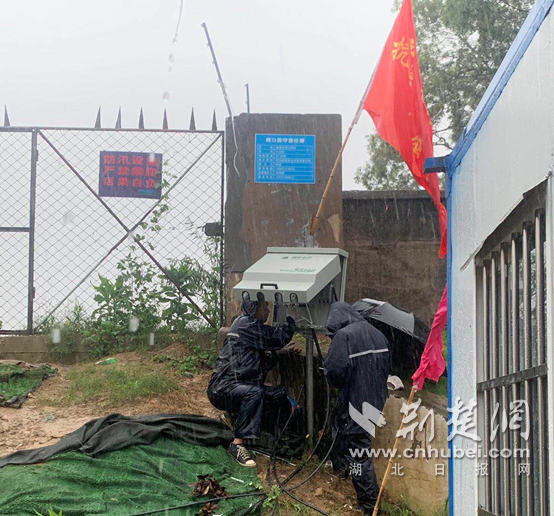

紧急加装330盏应急灯。通讯员供图
经过十小时的酣战,当晚11时50分,在所有工作人员的齐心协力下,滠水大堤上长约17.5公里的临时线路、330盏应急照明灯顺利完成安装。蜿蜒曲折的堤圩上,一字排开的照明路灯,照亮了守堤人员夜巡的道路。
千盏路灯照亮35公里蔡甸洪北大堤
7月6日下午,国网武汉市蔡甸区供电公司接到为通顺河洪北大堤千盏路灯接电的任务后,立即与当地水务局接洽沟通,第一时间安排人员上堤全线勘查,并同步召集施工队伍、准备材料设备、制定作业计划。7日上午7时,该公司施工人员已在洪北大堤上集结完毕,将35公里的洪北大堤分为10段,择优选取当地3个公用变压器和7个稳定的专用变压器,因地制宜为每段线路的百盏路灯接电,并要求当天务必保证全线路灯照明系统正常可靠供电。

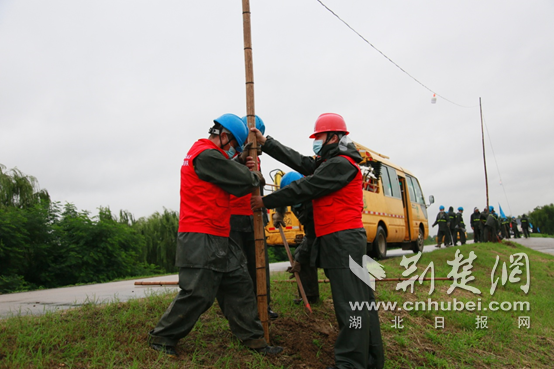

防汛大堤上的“光明防线”。通讯员供图
当天洪北大堤上的暴雨不断,但没有一个施工人员退下施工一线。经过连续11小时的奋战,当天18时许,通顺河边千盏路灯全部通电点亮,为绵延35公里的洪北大堤亮起了一道“光明防线”。
Copyright © 2001-2026 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 4212025003 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1
鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
