高架桥面仅剩130米为啥不合龙 市民称停工近一年出行不便

发布时间:2020年09月22日07:29 来源: 楚天都市报

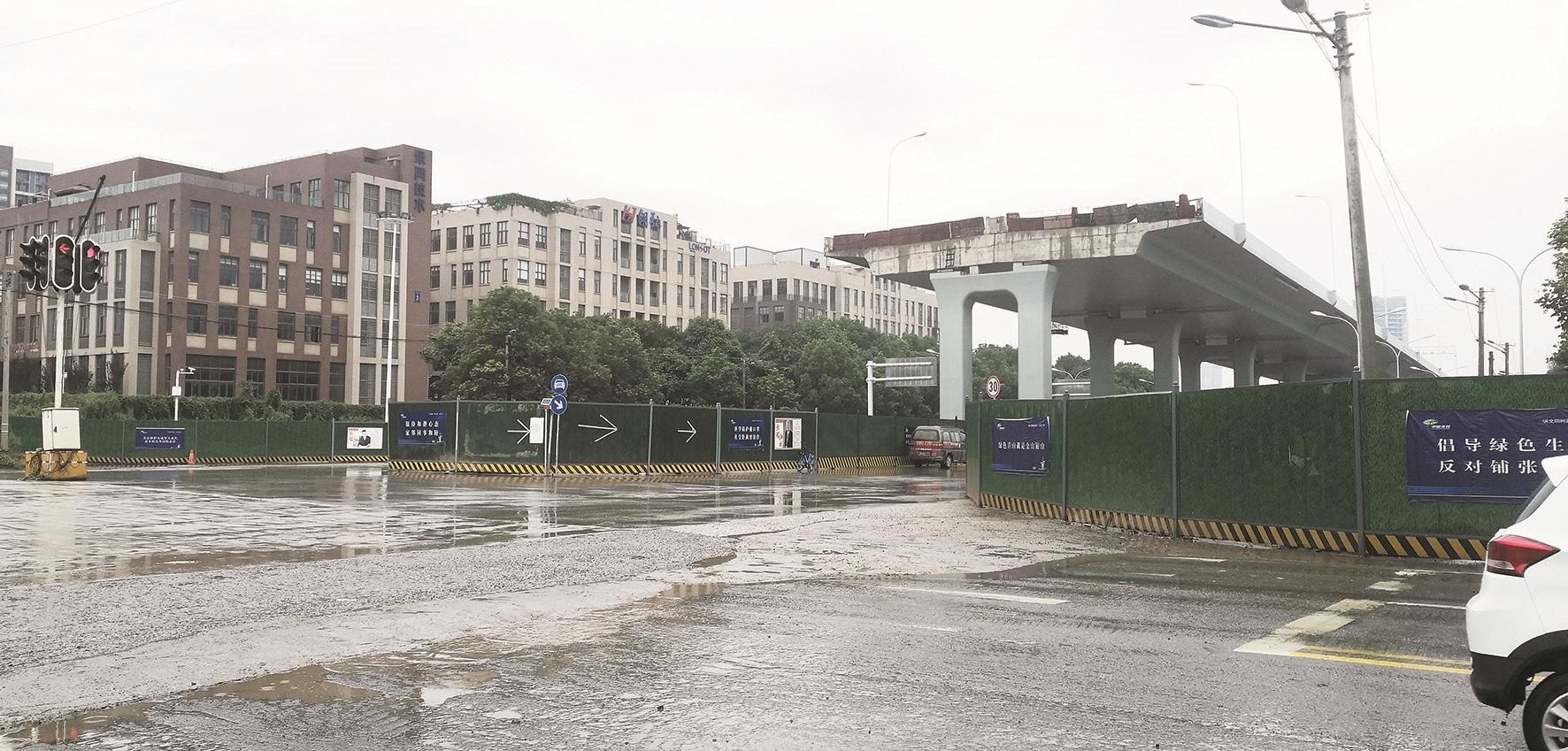

高架桥路面未合龙的一段

□楚天都市报见习记者 赵德龙 记者 张万军

武汉光谷大道高架的主体结构部分路段已经通车,仅剩下130米桥面未合龙,而且该部分的施工已经暂停近一年,附近的居民出行感到十分不便。近日,东湖新技术开发区建设局就此事回应称,该工程需等待附近高压电线迁改工程完成后,才能再施工。

市民称高架近一年无法合龙

近日,有不少市民反映,称光谷大道高架大部分路段通车已近一年,但是流芳路上方的一段桥面却一直未能合龙,导致附近居民出行颇为不便。

9月19日上午,楚天都市报记者在光谷大道与流芳路交叉处看到,光谷大道高架南北方向的两截未完工桥面横在空中,没有合龙,未合龙部分长约130米。正下方东西方向通行的车辆络绎不绝。该路段周边分布着高校和多家企业,车流量大。

附近一位居民告诉记者,这两截断头桥面横在空中,影响市容和交通,已持续了近一年时间。

市民张先生介绍,该路段每天上下班高峰时堵车十分严重,特别是流芳路口,经常堵成长龙,很耽误时间。市民周女士则说,她住光谷鲁巷附近,每天开车到凤凰园三路附近上班。由于光谷大道高架这一段没有合龙,导致最后一个下匝道口的车流量很大,堵车严重,上班十分不便。近一段时间,为了避开这个堵点,她上班都是改走三环线。

收尾工程涉及高压电线改迁

记者采访得知,早在今年8月12日,就有网友在网上投诉光谷大道高架收尾工程问题。8月27日,东湖新技术开发区管委会曾回复:经光谷建设核实,投诉人反映的地点属于光谷大道南延(三环线—外环线)工程范围。目前,我司光谷建设正在积极协调,推进光谷大道流芳路路口高压线入地相关工作,后期我司将督促施工单位,在保证工程质量的前提下加快施工进度,争取早日完工。

周女士告诉记者,她曾拨打过12345市政府热线电话反映该问题,被告知光谷大道高架未能合龙的部分上方,存在10KV高压电线。在高压电线未改迁的情况下,光谷大道高架的这一段合龙就无法施工。

记者在武汉市公共交易中心网站上查询到,该项目建设方为武汉光谷建设投资有限公司,光谷大道南延10KV电力迁改工程中标公司为湖北华拓电力工程有限公司,工程中标时间为去年6月。

武汉东湖新技术开发区建设局市政科一位工作人员昨日告诉记者,经了解,光谷大道南延10KV电力迁改工程涉及停电,工程拟定于今年12月25日停电之后,光谷大道高架南延工程才能再进行合龙施工。
