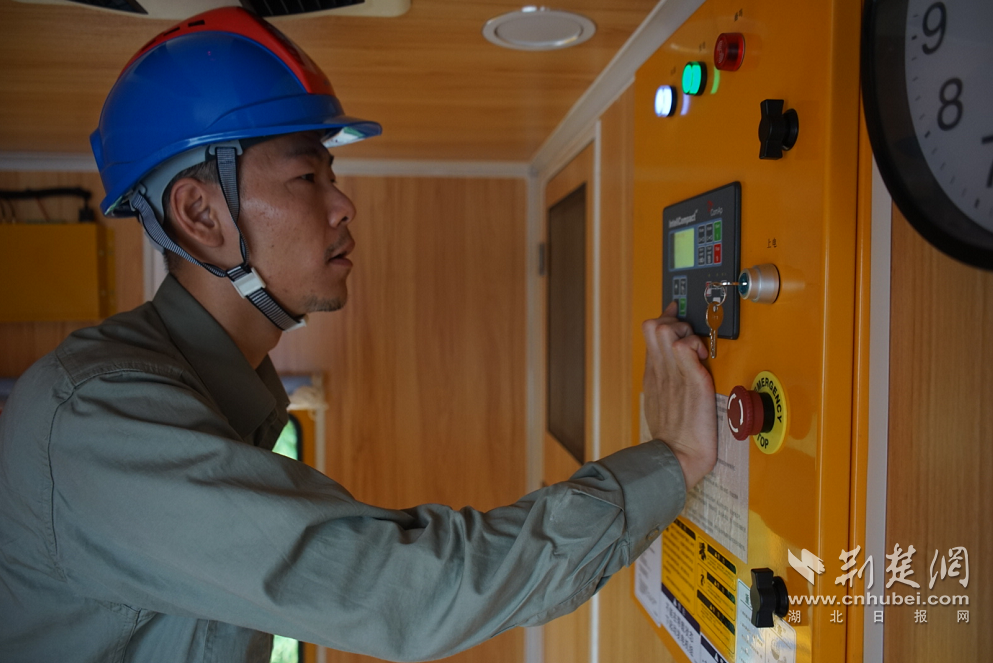

荆楚网(湖北日报网)讯(通讯员 张珂)7月13日上午,在武汉市武昌区秦园东路世纪彩城小区门口,两辆大型应急发电车整齐排列,供电人员冷辉值守在发电车旁,不时检查着发电车显示屏上的电量、油量、水温等数据。
为配合世纪彩城3号、4号配电室改造,减少施工作业对居民用电的影响,国网武汉供电公司武昌配电运检分公司启用两台500千伏安的应急发电车作为“充电宝”,在确保居民用电不中断的情况下有序开展施工作业。
今年以来,国网武汉供电公司大力推行不停电作业,秉持“能带电、不停电”“先转后停”理念,逐步取消计划停电,尽可能采取带电作业、负荷转带等方式开展电网改造等施工作业,开启“零计划停电”新时代。
“今天的电力改造工作共涉及世纪彩城3号、4号配电室共8面配电柜的更换及负荷转接,持续时间近8小时,若采取停电作业,将导致彩城大厦、丽苑大厦400余户居民无电。夏日炎炎,持续稳定的供电十分重要,今天的工作施工难度大,且负荷无法通过其他线路转带,因此我们采取了应急发电车接入的方式来维持供电。”配电运检五班副班长戚耀辉介绍道。

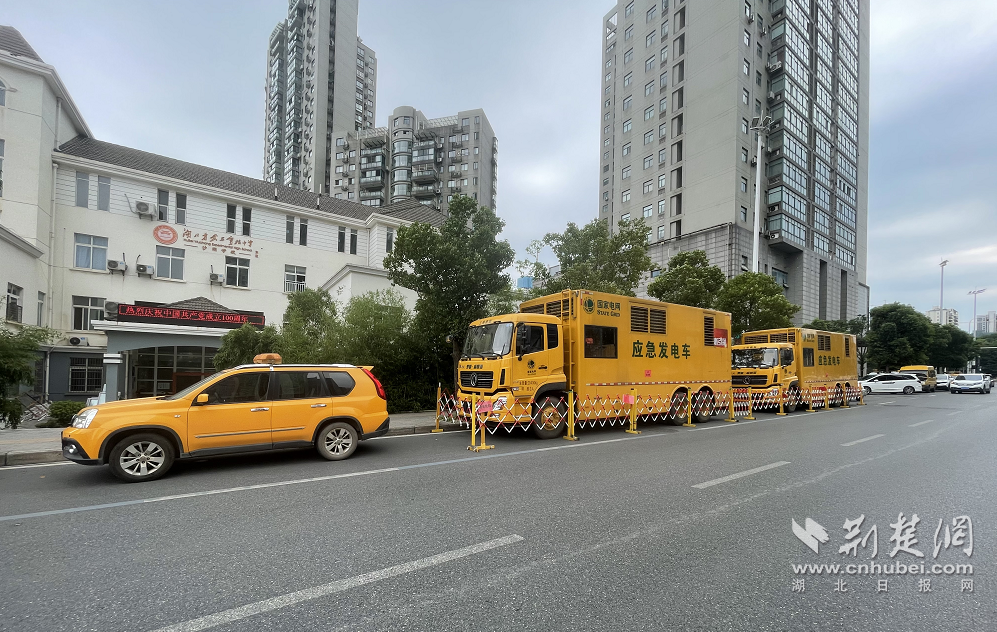

应急发电车作为“充电宝”确保居民用电不中断。通讯员 供图
为做好应急发电车供电工作,该公司供电人员早在上周便开始了周密的筹备,选择周末用电高峰时段监测了负荷电流情况,评估应急发电车续电状况,确定了两台应急发电机接电方案,并于7月12日深夜提前进行了发电车电缆敷设工作。7月13日早8时,供电人员早早赶赴现场,仅10分钟左右便完成了发电车的接入工作,随后,电力设施改造有序实施。
世纪彩城电力设施改造工程旨在为夏季用电高峰做准备,该工程自7月10日正式启动,共持续6天,涉及多座站房设备及电缆的更换、新接工作,涉及面广、工程量大。除应急发电车“充电宝”续电模式外,该公司还积极采取“零点行动”“负荷转带”等形式结合,减少施工期间停电时户数,提高供电可靠性和服务水平,持续优化营商环境。
“7月10日,我们采取负荷转带的方式,不停电更换了所有高压开关柜。7月11日,我们在凌晨完成了小区专用配电室电源改接工作。后续,我们还将不停电进行新电缆装接工作。”供电人员冷辉的记录本上详细记载了“不停电”施工计划,“这期间,除了发电车装接的十余分钟,其他时间居民用电几乎是‘零影响’的。”
据了解,此次大型工程完工后,世纪彩城及周边片区的配电网将更加坚强,除设备更新外,世纪彩城开闭所也将由原有的2回电源改为4回路电源供电,供电可靠性将进一步提高。
“后期,该地区电网结构将更加完善、风险抵御能力也将显著提升。”戚耀辉表示,“同时,负荷转带方式也更加灵活,该工程的实施,不仅提升了夏季高峰供电可靠性,也为未来全面实现‘零计划停电’打下了坚实基础。”
Copyright © 2001-2026 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 4212025003 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1
鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
