极目新闻记者 黎先才
通讯员 俞红 李海波 张文一
10月3日,武汉和平大道南延(中山路-张之洞路)施工现场,项目正进行盾构机掘进、接收井土方开挖施工,已完成隧道内+4环掘进和洞门的二次密封,接收井土方开挖及外运完成45%的任务。施工方中铁十四局项目负责人表示,国庆期间,项目建设者坚守岗位,抓实疫情防控工作,全力推进施工计划。
这是武汉一线建设者加班加点、大干快上的缩影。汉阳十里铺城中村二期改造K6地块工程,作为武汉市城中村改造重点项目,项目规划户数648户,国庆前,150余名建设者抢进度,进行4、5号楼主体结构、6#楼砌筑及抹灰施工。经努力,项目已完成4#楼主体结构封顶、5号楼9.30达销节点。“国庆期间,我们正对4号楼加紧进行装饰装修作业。”项目负责人说。

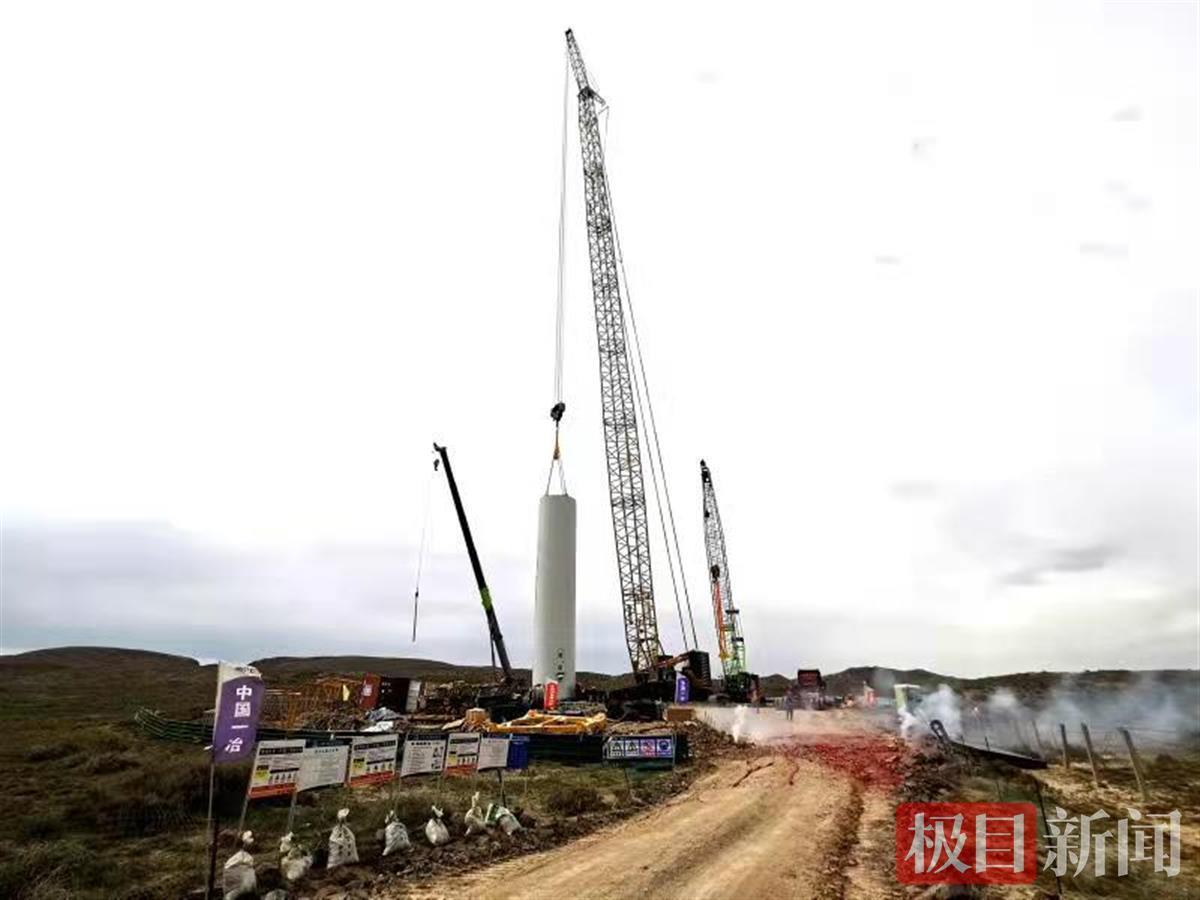

在宁夏中卫华润中卫沙坡头区新井沟50兆瓦分散式风电项目,中国一冶资产公司项目现场管理人员,放弃休假坚守施工。该公司施工内容包括13台单机容量为3.6兆瓦和1台单机容量为3.3兆瓦的风机主体工程及风场地埋集电线路工程。

项目经理赵恒介绍:“这个项目于今年7月上旬开工以来,现场管理人员和作业人员非常辛苦,加班加点施工,仅用短短2个月时间就顺利完成了新建一条10公里风场道路及14台风机基础施工任务,目前完成的工作量占整个项目60%,为项目进入风机安装的关键环节提供了有力保障。”为确保业主提出今年11月30日完成14台风机吊装的节点工期要求,项目部正积极组织协调第二个吊装作业面的工作,计划在国庆期间完成第二台主吊吊车进场安装,以具备两个作业面同时吊装条件。

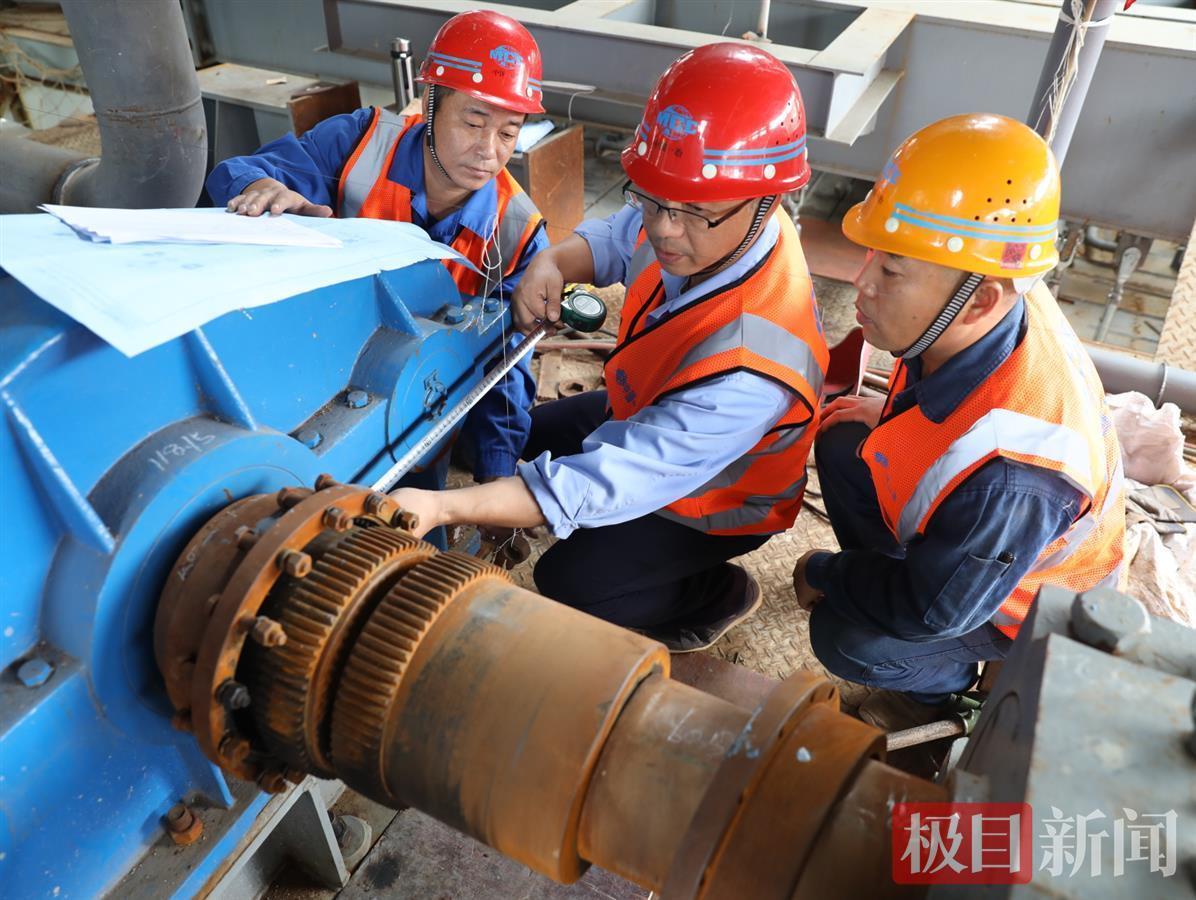

在中国一冶冶建公司承建的山钢莱芜分公司陶家岭区转炉连铸项目,项目部开展“迎国庆 保安全 提质效 献厚礼”劳动(技能)竞赛,以竞赛活动为载体,打造有理想、守信念、懂技术、会创新、敢担当、讲奉献的高素质施工队伍,力争该项目在今年年内基本具备投产条件。
Copyright © 2001-2026 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 4212025003 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1
鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
