长江日报大武汉客户端11月2日讯 10月31日,由在汉央企中铁大桥局参建的华能嘉兴2号海上风电场工程25台风机顺利安装完成,为实现年底并网发电目标奠定了坚实基础。
该工程位于杭州湾嘉兴市海域,区域南北长约10.4公里,东西宽约5.2公里,总面积约47.5平方公里,共50台单机容量6兆瓦风力发电机组,装机总容量300兆瓦。

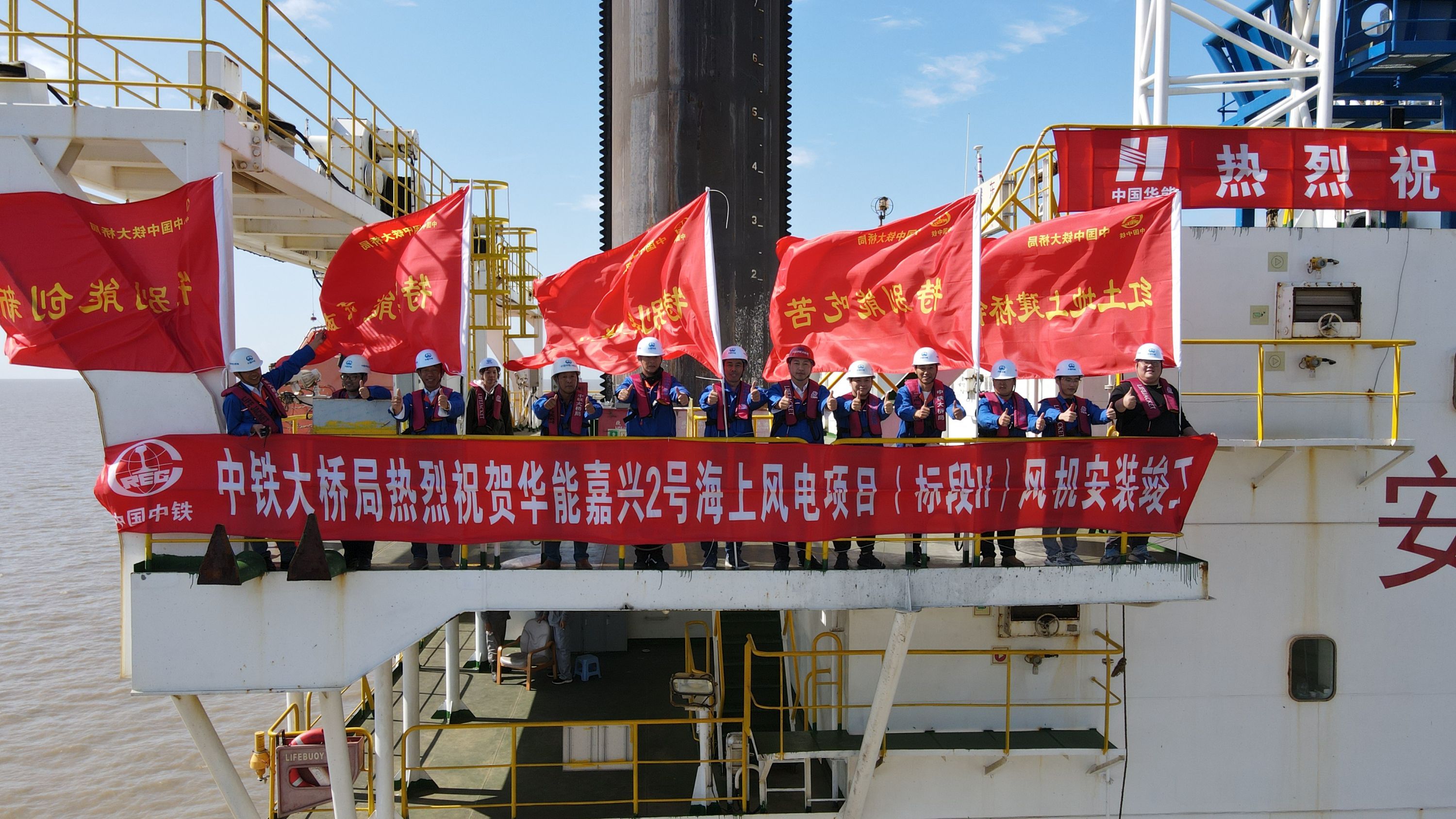

建设者庆祝风机安装竣工。
由中铁大桥局负责施工的标段包括25台风机基础施工、风机安装及整个风场永久性航标配设任务。此次安装的32号风机重约860吨,单片叶片长84米,旋转直径175米。
“风机安装船资源紧缺是我们面对的最大困难。”中铁大桥局五公司风电分公司总经理何万虎介绍,自2020年以来,国内新上的海上风电项目大幅增加,吊装施工船舶成了稀缺资源。项目部深入国内国外船舶租赁市场调研,以行业内船舶共享、旧船升级改造等措施,顺利打开风机安装施工面。

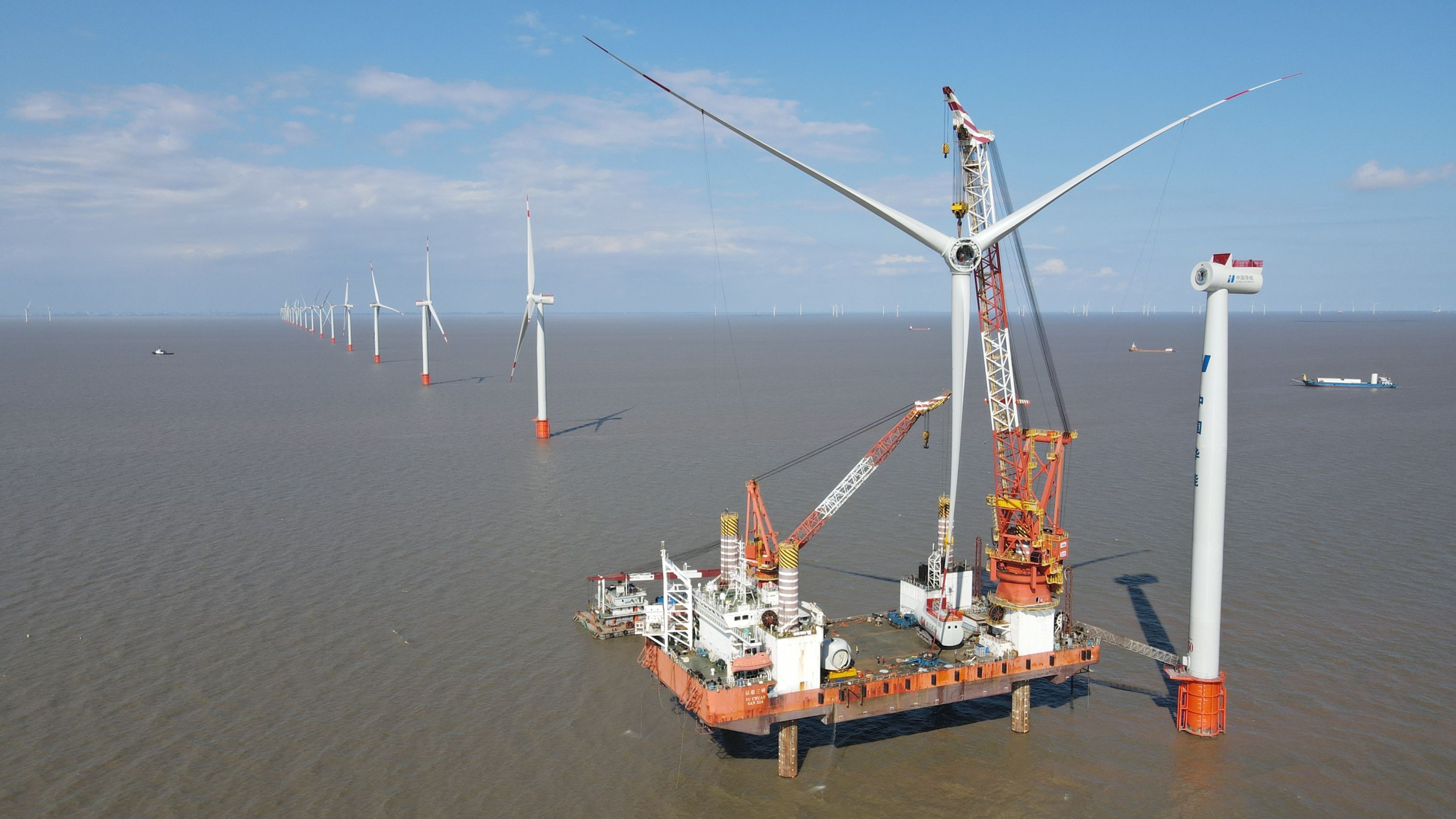

嘉兴2号海上风电场工程。
为加快风机安装进程,项目要求进场的风机安装船舶采用“一机一方案、一吊一总结”的施工方式,提高安装效率;靠泊期间合理利用风机安装船的甲板空间,提前倒运风机组件,减少大潮汛期间运输船的靠泊时间。25台风机架设仅用两个月完成。
“针对施工海域水流流速快、潮差大、海床表面淤泥层厚等特点,我们优化创新大直径单桩基础施工技术,总结形成了一套超厚淤泥层地质环境风电机组单桩基础施工工法。”中铁大桥局嘉兴2号海上风电场工程项目常务副经理彭中亮介绍,运用该工法,项目节约工期50天,实现单套海上船机设备单月沉桩数量破19根,创造了国内大直径单桩单月沉桩数量新纪录。
据了解,华能嘉兴2号海上风电场工程是浙江省创建国家清洁能源示范省行动计划的重点建设项目,总投资约53亿元。项目年上网电量超7.3亿度,与同等规模的燃煤火电机组相比,每年可节约标煤约23.7万吨。项目建成后,将对优化长三角产业结构、推进产业升级,助力国家“双碳”目标实现具有重要意义。(长江日报见习记者丁傲岸 通讯员姚思超 何建伟 谢珍)
Copyright © 2001-2026 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 4212025003 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1
鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
