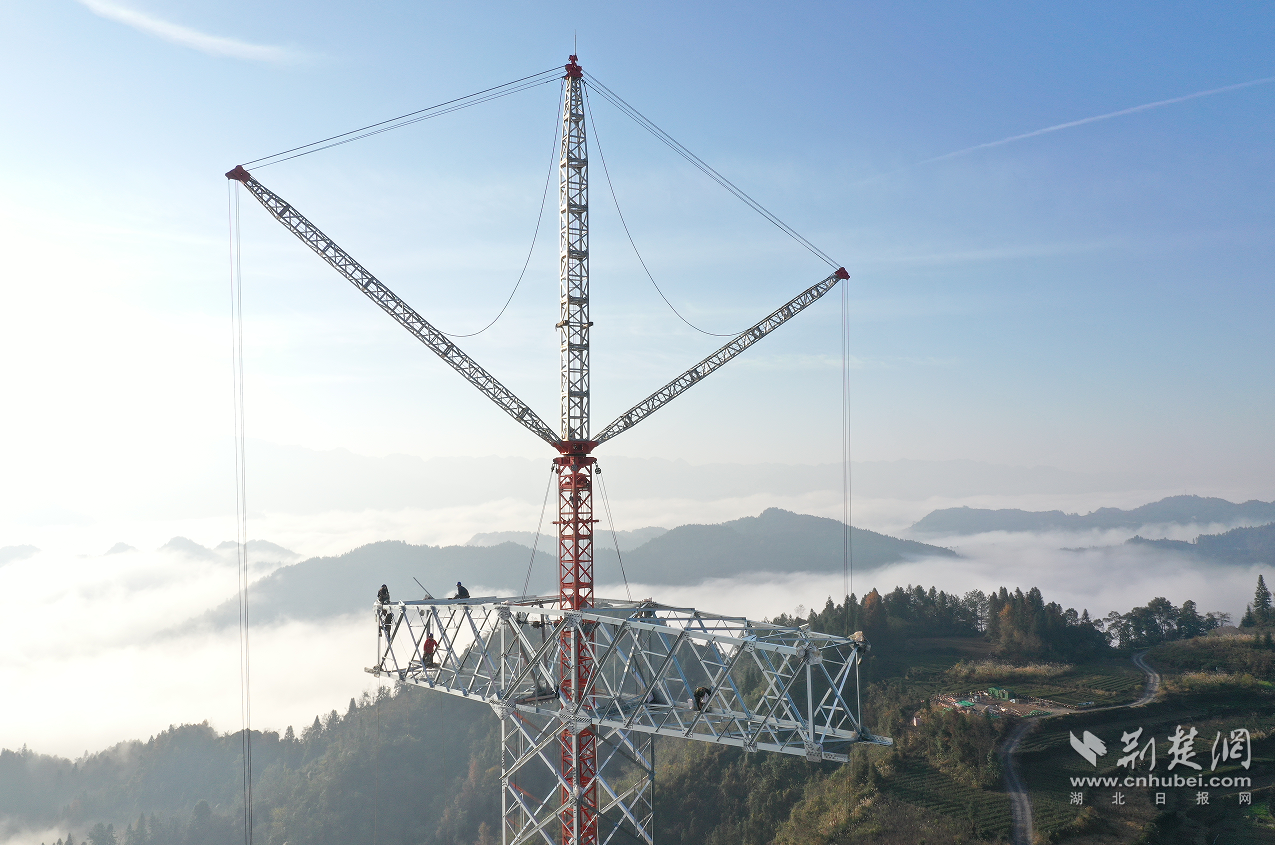

白江线鄂1标段N3421云上组塔。程冰峰 摄
荆楚网(湖北日报网)讯(通讯员 柴文琪 石展 谢烨)3月15日,从国网湖北电力获悉,白鹤滩—江苏±800千伏特高压直流输电工程(湖北段)全线1610基铁塔组立完成,标志着工程进入倒计时百日“赛道”,向着全线贯通的目标冲刺。
白鹤滩—江苏±800千伏特高压直流输电线路工程(简称白江工程)是国家“西电东送”重点工程。工程起于四川省白鹤滩换流站,止于江苏省虞城换流站,途经四川、重庆、湖北、安徽、江苏五省(市),全长约2087公里,总投资307亿元。建成后每年可外送电量312亿千瓦时,减少发电用煤1400万吨,减排二氧化碳2542万吨。

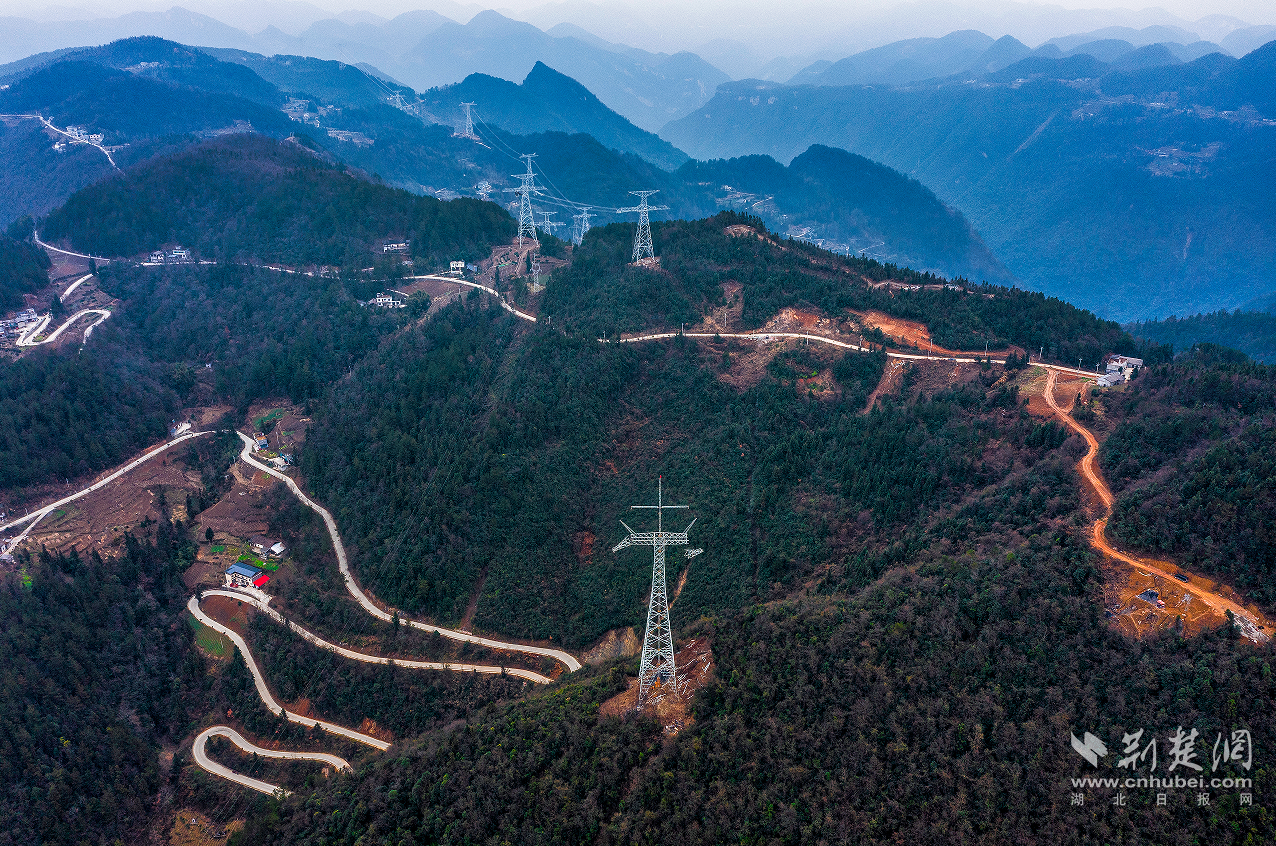

白江线鄂3标段N3858 立塔全景。章革 摄
白江工程在湖北段的长度为780公里,占全线三分之一以上,是迄今为止湖北境内线路最长、参建单位最多、历经山岭最密、建设工期最紧的特高压线路工程,参建管理单位超过20家,高峰期施工人数超过6000人。
白江工程沿线山地超过76%,压覆矿49处,部分标段深处无人区,现场施工和安全管控难度大。在铁塔组立阶段,国网湖北电力引入“新型往复式索道”施工机械,大幅度提高了塔材、金具的运输效率,有效克服了地形限制、环境保护等难题,按时完成了全线铁塔组立工作。

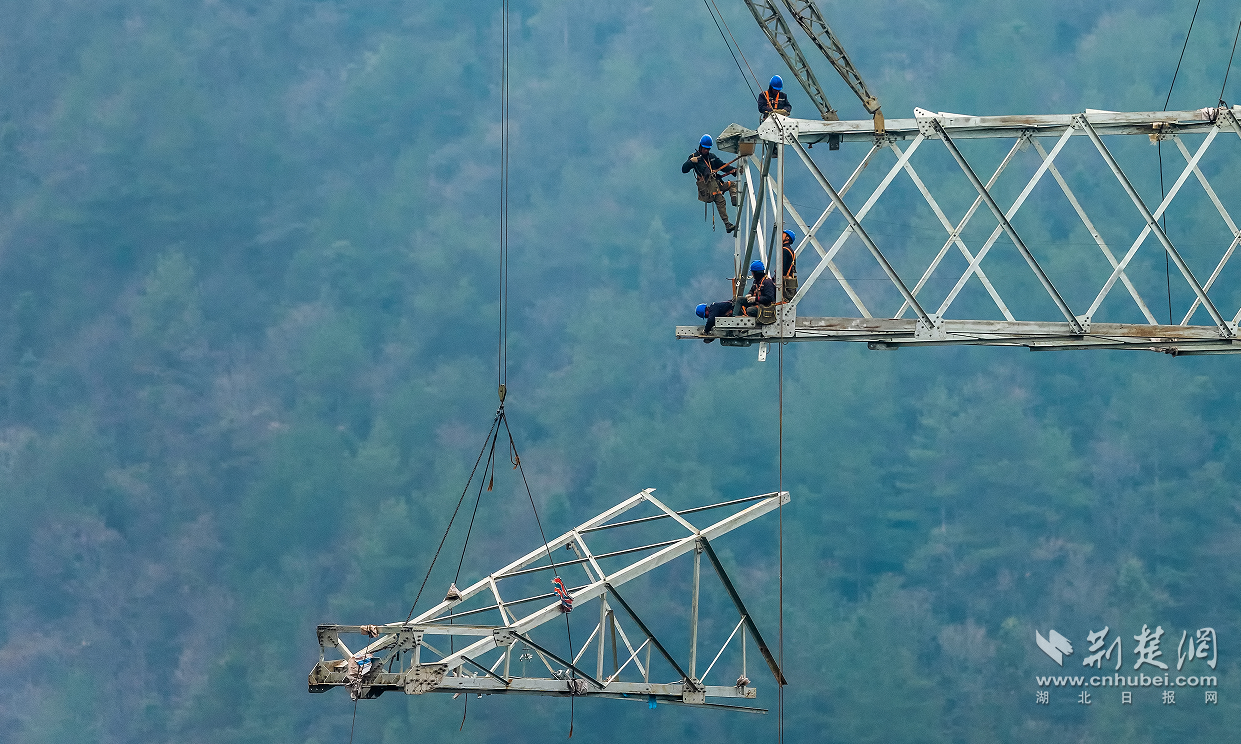

白江线鄂3标段N3858吊装边横担。章革 摄
自2021年3月开工建设以来,国网湖北电力统筹各类资源向特高压聚焦、向特高压冲锋。在现场管理上下功夫,落实机械化施工目标。通过定期梳理施工计划,制定针对性纠偏措施,不断优化施工组织安排,解决现场高空作业人数多、风险作业面广、现场安全质量管控难的问题,确保工程顺利推进。
据悉,白江工程(湖北段)已全面进入导线架设阶段,预计2022年5月底具备带电条件。国网湖北电力将继续严把安全关、质量关,畅通白鹤滩水电站电力外送大通道,建设好以稳定安全可靠的特高压输变电线路为载体的新能源供给消纳体系,为助力“双碳”目标落地作出贡献。
Copyright © 2001-2026 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 4212025003 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1
鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
