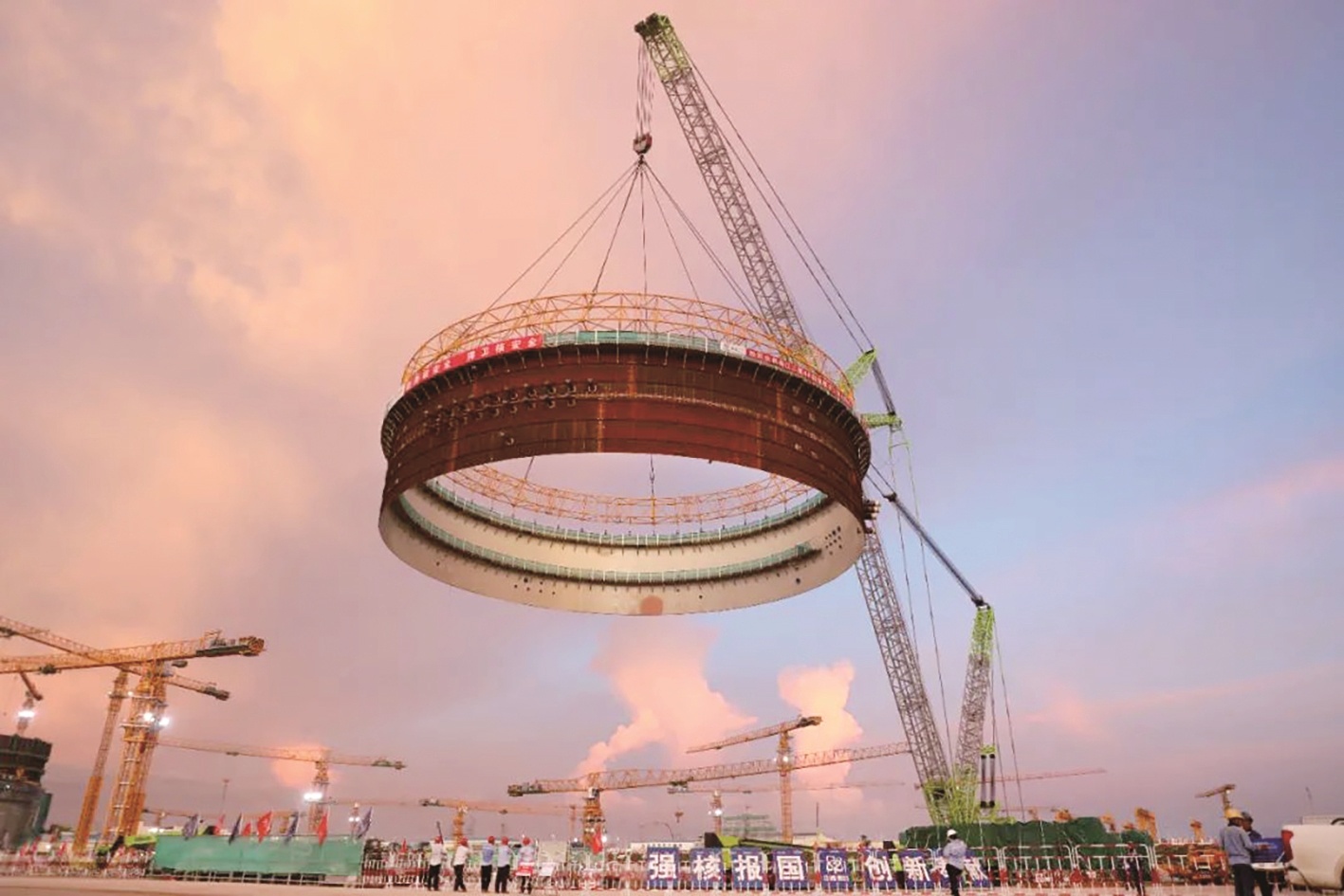

7月16日21时16分,“华龙一号”海南昌江核电4号机组钢衬里模块二顺利吊装就位。钢衬里模块二由筒壁2段、筒壁3段以及贯穿件、锚固件组成,筒体直径为46.8米,总高度为9.96米,吊装总重量约215.25吨。施工单位中核二二昌江项目建设团队面对工期紧、任务重、疫情和酷暑高温的影响,克服重重难关,优化施工工序,安全保质,仅用45天完成了模块二拼装,创造了“华龙一号”模块拼装用时最短纪录。 楚天都市报极目新闻通讯员 陈迎春 冉欧供图
