38公里外“顺控”送电,110千伏薇湖变电站成功投产

发布时间:2023年12月01日11:09 来源:

荆楚网(湖北日报网)讯(通讯员 冯殷尧 )11月30日下午5点,随着变压器传来均匀嗡鸣声,位于武汉经济开发区(汉南区)的110千伏薇湖变电站顺利投产送电,为通航产业园片区新增100兆伏安供电容量。与以往不同的是,无需人员现场操作设备,在38公里外的国网武汉供电公司江南集控站,通过轻点鼠标下发指令,便完成此次新变电站投运工作。

110千伏薇湖变电站位于武汉经济开发区(汉南区)通江四路与兴城大道交汇处。近年来,随着通用航空及卫星产业园、智能网联和电动汽车产业园两大产业园迅速发展,以及路特斯、小鹏汽车、中创新航等重要用户用电需求不断提升,预计2024 年、2025 年,供区最大负荷将分别达到47 兆瓦、54 兆瓦,亟需新增一个110千伏变电站提供更稳定的供电保障。

针对产业园高品质供电需求,国网武汉供电公司超前对接,优化电网规划,决定采用远方集控“一键顺控”送电模式,从而缩短送电时间,助力先进制造业、现代服务业等重大产业项目早接电、早投产。

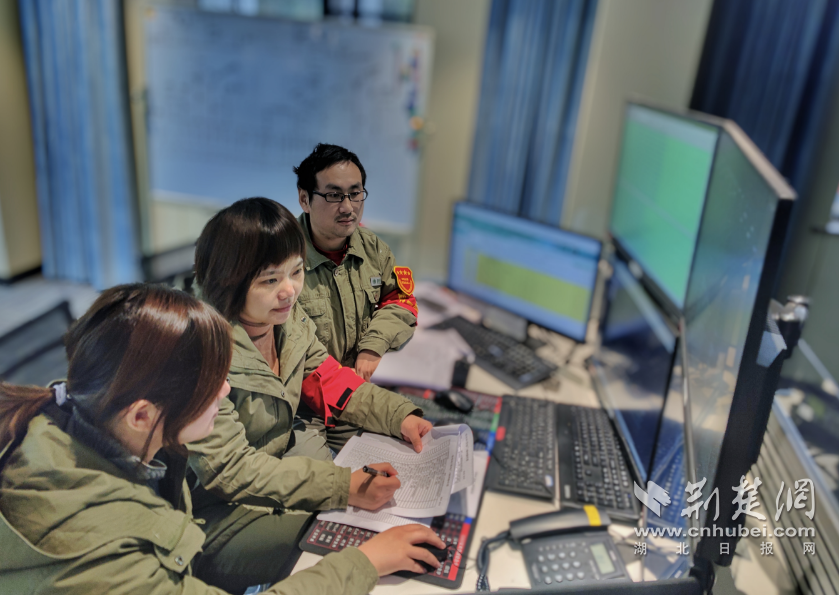

“原来送电需要人员到现场操作,10分钟的操作,路上可能要花1小时,现在通过集控系统,就能远方‘一键顺控’操作设备,全面提升了主网的状态感知和灵活控制能力。”国网武汉供电变电运维分公司何湾运维班班长吴珍涛介绍道。在江南集控站监控台旁,摆放着画有薇湖变电站一次接线图的白板,通过边画图、边推演的形式,运维人员提前熟悉送电流程,确保正式送电时“一键顺控”执行无差错。

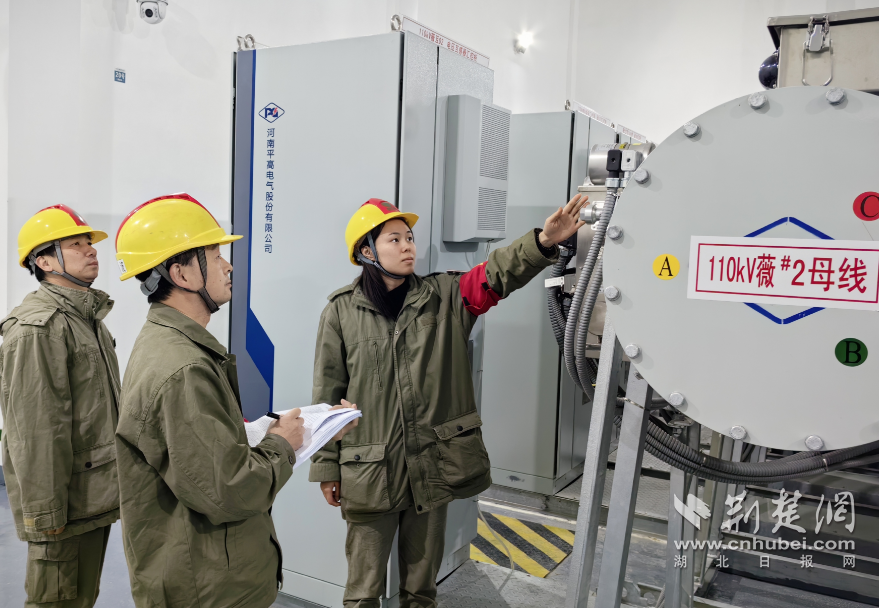

为做好110千伏薇湖变电站的投运工作,国网武汉供电公司组织骨干力量,督促整改百余项问题,组建一次、二次、土建、生产准备、图纸5个方面专业验收队伍,每日安排人员收集设备铭牌参数、掌握设备性能、提前编写运行规程、典型操作票及事故预案编制等工作,细化验收职责和分工,不间断倒闸操作46小时,执行两千余项操作,顺利完成了变电站正式投产送电。
