湖北日报全媒记者 鲁腾 通讯员 邹明镇 张盛勇 王昌用
1月30日,恩施市屯堡乡马者村,群山环绕中的姚家平水利枢纽工程建设现场机械轰鸣、车辆穿梭。在已贯通的2号导流洞内,工人们正手持铲子、毛刷,仔细清理底板和岩壁上的渣土碎石,随后用高压水枪进行全面冲洗。
“导流洞正在进行二衬混凝土浇筑,完成后将形成1.2米厚的地下过水通道,最大过水能力可达2500多立方米/秒。”姚家平水利枢纽工程第2标段项目部工程技术部副主任陈浩介绍,导流洞需使用5年,必须承受长期的水流冲刷与冲击。提高清基精细度,能显著增强混凝土与岩层的粘结力,确保结构长期稳固与运行安全。
作为国家150项重大水利工程之一,姚家平水利枢纽采用碾压混凝土双曲拱坝设计,坝高175米,是目前世界同类型坝中的最高坝。工程总投资约66亿元,以防洪、发电为主,因与三峡工程同为高山峡谷筑坝拦江模式,被誉为“小三峡”。建成后,该工程可与下游大龙潭水库联合调度,有效提升恩施城区防洪能力,同时年均发电量预计达5.24亿千瓦时,创造约2亿元的年发电效益。
为保障大坝施工期间江水安全下泄,工程配套建设了两条导流洞,其中1号洞长750米,2号洞长950米。目前双洞均已贯通,工程重点转入洞身衬砌与洞口结构施工,为后续河道截流及主体工程全面推进奠定基础。

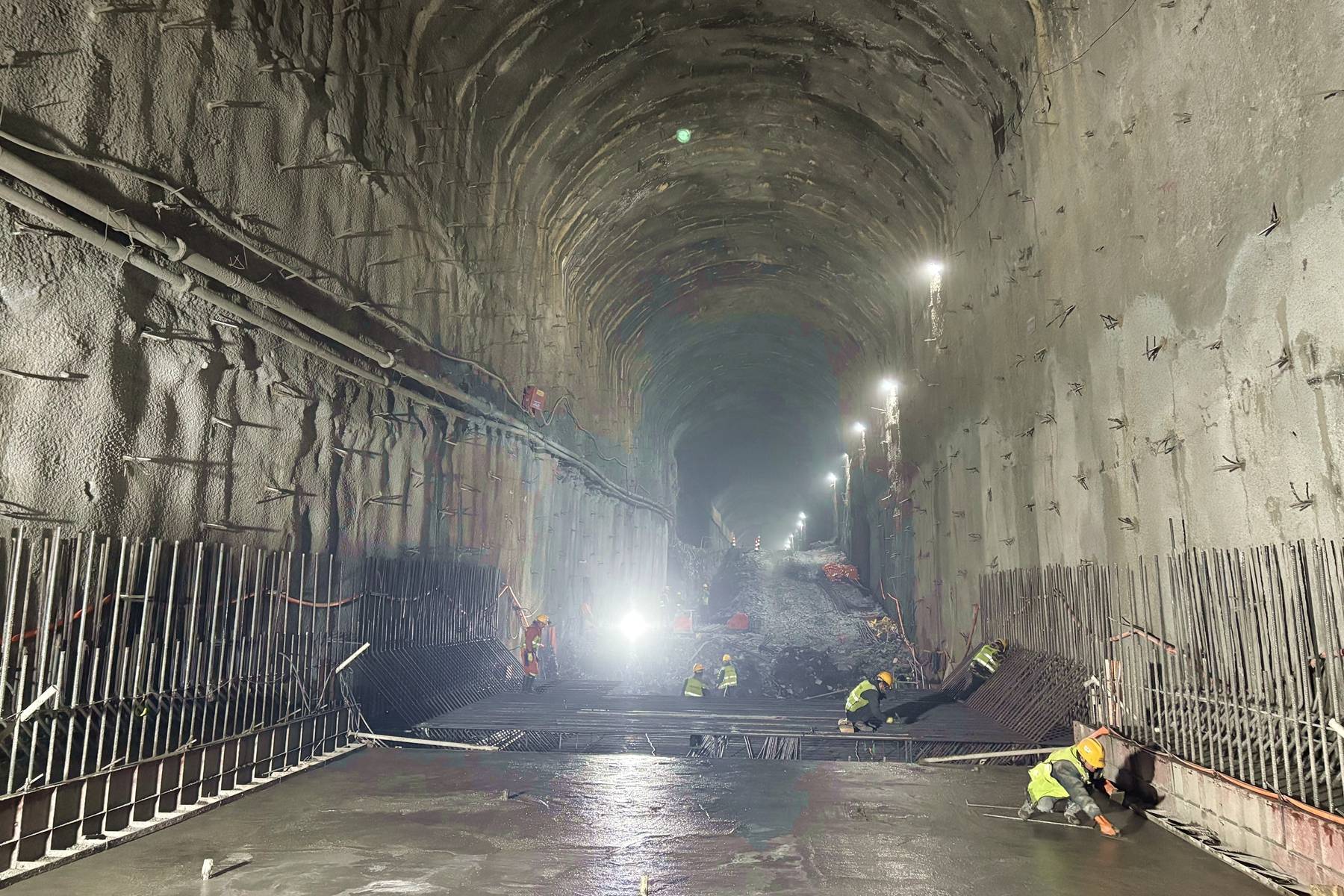

2号导流洞内,工人正在细致清理渣土、碎石
项目地处喀斯特地貌区,岩层裂隙发育、地质条件复杂,岩溶水丰富。施工团队综合运用地质雷达、TST地震波探测、瞬变电磁等多种技术,如同为山体做“CT”,提前探明地质情况,精准识别断层与软弱夹层。在此基础上,严格执行“一炮一设计”,动态调整施工参数,将单次钻爆进尺控制在两米以内,并及时支护,从源头防范坍塌风险。
除地质难题外,清江汛期也给施工带来严峻挑战。陈浩表示,导流洞自开工以来已遭遇5场洪水,每次水位骤涨都会淹没施工便道,导致物资运输中断,作业面受淹,累计延误工期近两个月。
为确保进度,建设团队优化施工方案:增设施工支洞,使作业面由1个增至2个;改变传统度汛方式,减少洪水对洞口的冲击;将洞内闸室移至进口,并在枯水期抢建沿河道路,争抢施工窗口期。通过300多名建设者三班倒连续作业,1号导流洞按期完工,2号导流洞更比计划提前12天贯通。
在抢抓进度的同时,项目积极践行资源集约理念。开挖土方经分类处置,符合标准的加工为砂石料循环利用,其余规范堆放,后续用于围堰施工。初步测算,此举可消化土石方约18万立方米,既减轻弃土环保压力,又节约了工程成本,实现环保与效益双赢。
与此同时,多座配套道路、桥梁也在同步施工。未来形成的立体交通网,将有效破解高山深谷间的运输瓶颈。陈浩表示,春节期间将继续抢抓工期,全力冲刺今年10月实现的河床截流目标。

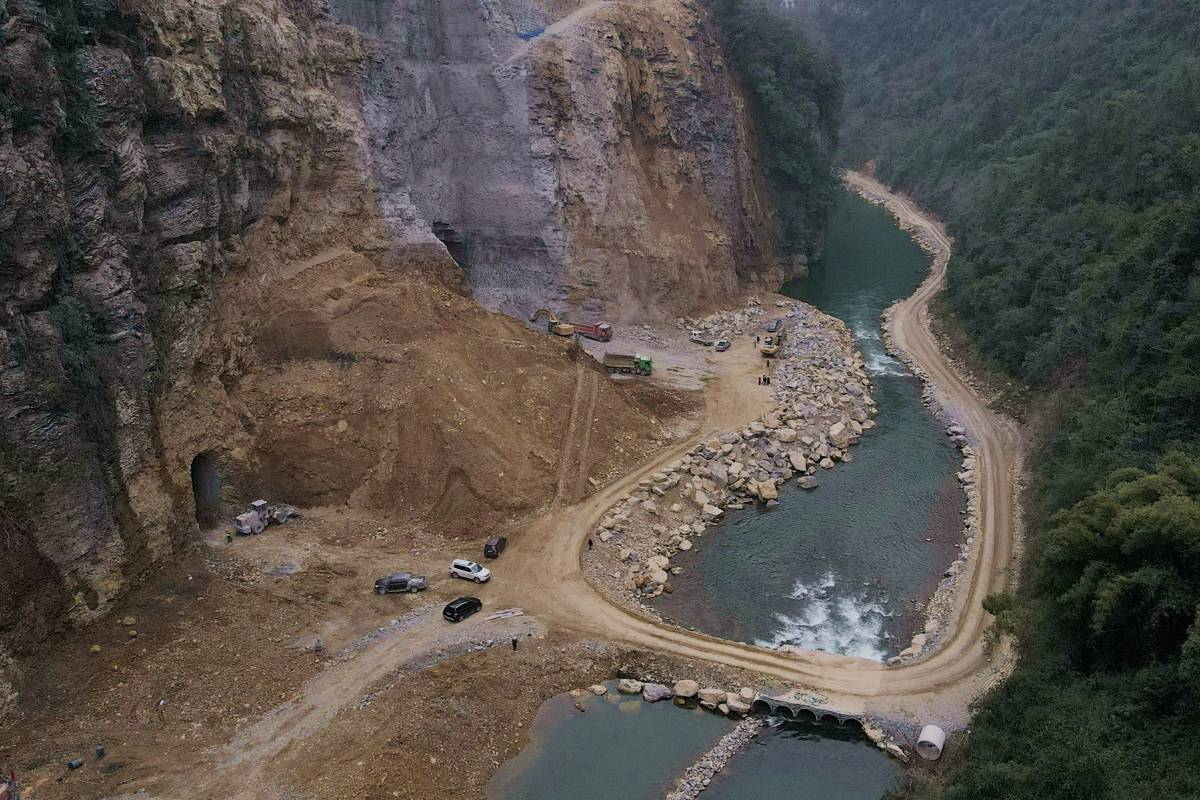

姚家平水利枢纽工程1号和2号导流洞已经贯通

姚家平水利枢纽工程1号和2号导流洞已经贯通
Copyright © 2001-2025 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 4212025003 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1
鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
