荆楚网(湖北日报网)讯(通讯员熊思静 张慧)近日,国网湖北送变电工程有限公司历时九个昼夜,圆满完成武汉东新500千伏变电站220千伏配套送出工程——220千伏高康线(I 段)电缆投运前14.4公里长距离电缆交流耐压及局部放电试验。

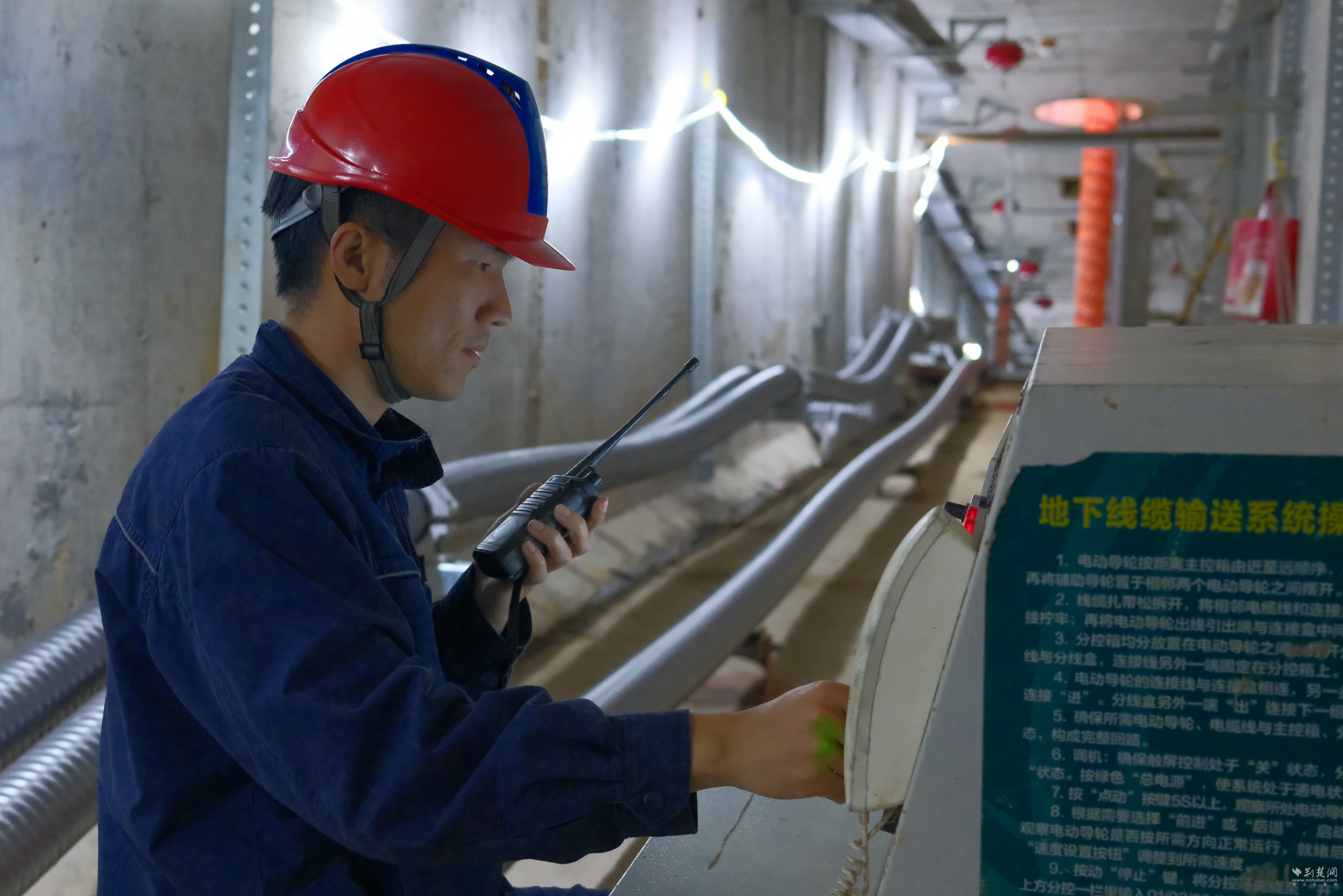

现场试验人员进行耐压试验操作。通讯员供图
长距离高压、超高压电力电缆是电网输电系统的核心枢纽设备,广泛应用于跨区域输电、城市主干电网、工业园区供电等关键场景。相较于常规短距离电缆,长距离电缆线路敷设路径复杂、接头数量多、绝缘层贯穿距离长、运行电压梯度分布不均,在生产运输、敷设施工、接头制作、竣工投运全过程中极易产生隐性绝缘缺陷。交流耐压试验与局部放电试验是长距离电缆竣工交接、例行检修、状态评估的两项核心关键性试验,二者相辅相成、缺一不可,是保障电缆线路长期安全稳定运行、规避重大电网事故、延长设备使用寿命的核心技术手段,具备极强的工程必要性与安全重要性。
行业常规电缆耐压试验,普遍采用串联谐振升压模式,需通过串联多台电抗器来满足试验参数,且常规干式电抗器容量有限,长时作业易发热升温,无法满足超长电缆三相各一小时连续耐压的严苛要求。本次试验摒弃"搭积木"式多设备堆叠模式,创新选用现场接线简化、散热性能更好的大容量油浸式电抗器,可确保三相电缆耐压依次完成后无需降温待机,彻底解决超长距离耐压容量不足、设备过热停机难题。

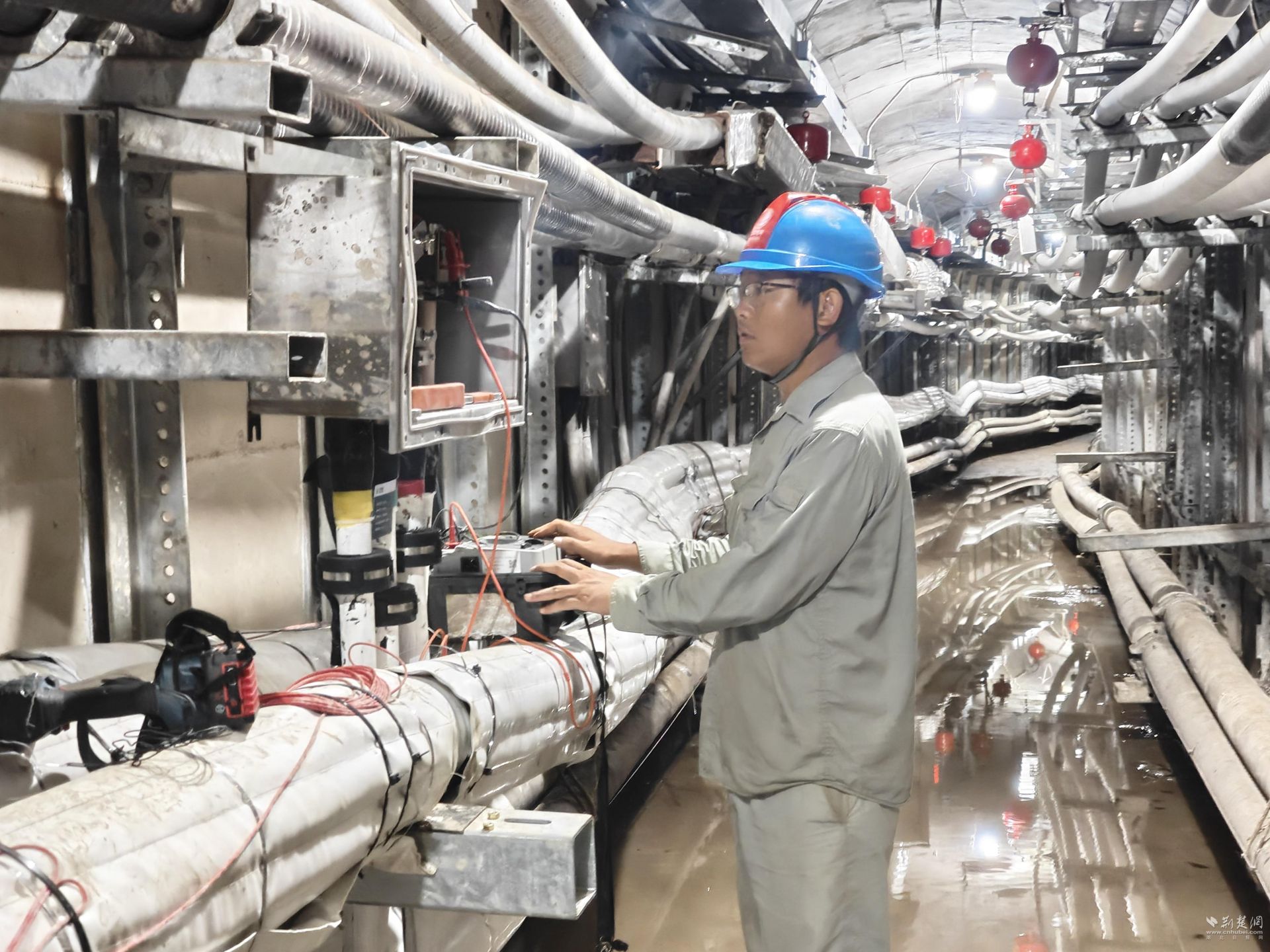

施工人员实时检测电缆敷设参数。通讯员供图
单台油浸式电抗器重达28余吨,两台主设备总重超80吨,受前期阴雨天气影响,设备进场道路泥泞松软,现场施工班组累计铺设80块钢板硬化场地,用以两台17米大型专项货车分体运输,并动用130吨大型吊车完成重型设备卸货、就位、搭设。试验期间恰逢强对流暴雨天气来袭,电缆隧道多处积水深达一米,试验班组连夜抽排隧道积水,打通作业通道,紧盯天气变化,见缝插针开展作业。

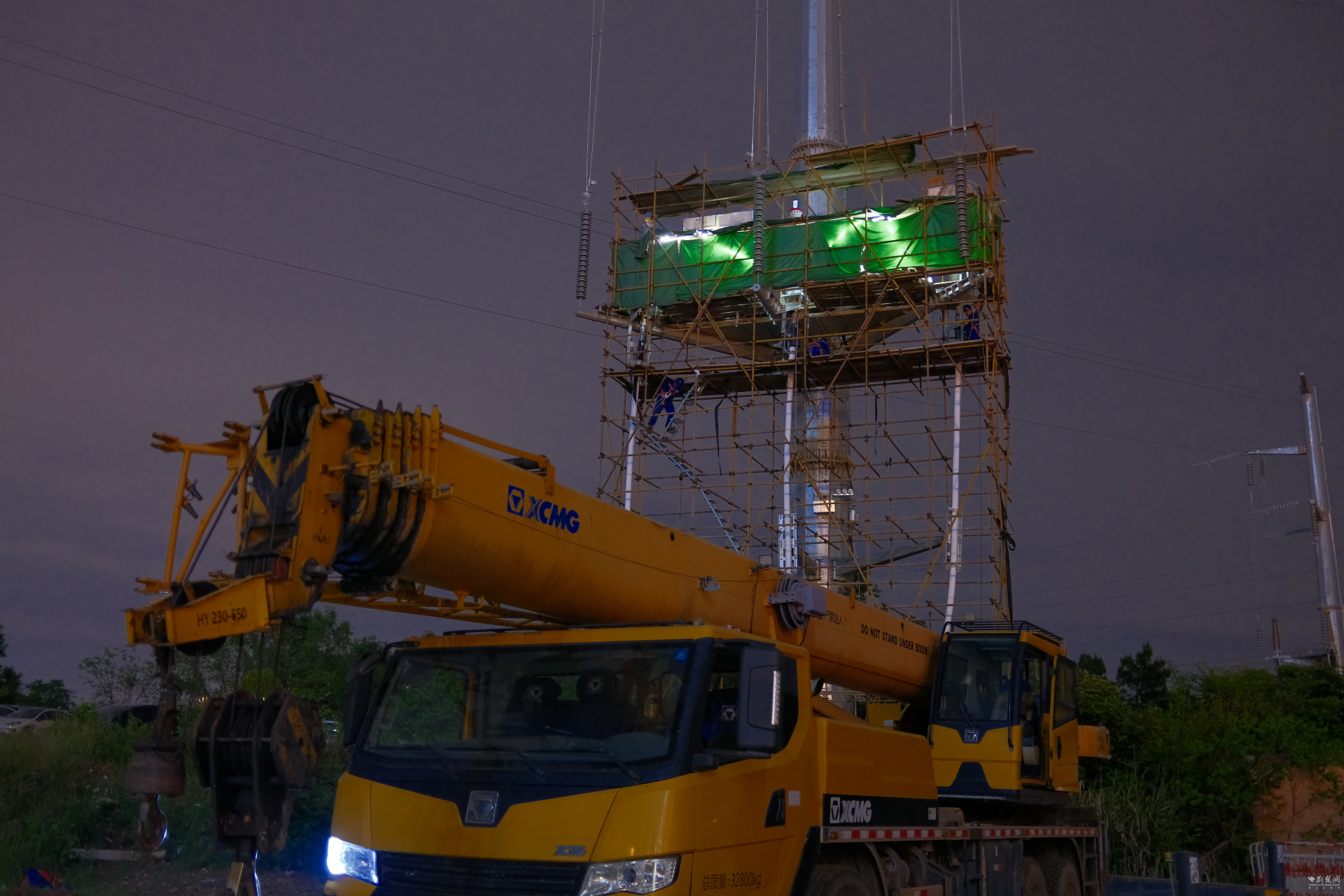

夜间开展电缆终端接头制作,确保工程送电节点。通讯员供图
为确保局放检测结果可靠性,试验首次应用分布式局放检测技术,在全线每一处电缆接头布设高精度传感器、传输光缆及传输单元,实现14.4公里电缆全覆盖、无盲区实时监测,不仅确保数据全程可追溯可查询,更从根源规避了人员爬高走低、深入隧道进行换相作业的安全风险,为试验成功提供技术与安全保障,更为武汉东新500千伏变电站220千伏配套送出工程顺利投运筑牢坚实基础。
据悉,武汉东新500千伏变电站220千伏配套送出工程是武汉市“特高压靠城、超高压进城”战略的核心落地项目,建成后将大幅提升区域供电可靠性与电能稳定性,为光谷科技创新大走廊、东湖科学城建设提供安全、优质、持续的电力保障,助力高端产业集群扩容、重大科创项目落地,持续激活区域科创生产力与产业竞争力,支撑武汉东部片区高质量发展。
Copyright © 2001-2026 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 4212025003 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1
鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
