大同-怀来-天津南特高压交流工程是贯通山西、冀北能源基地与天津负荷中心的能源“大动脉”,计划于2027年6月正式建成投运。昨天(6月2日),这个“西电东送”重要输电通道完成关键施工作业,进入全面架线阶段。

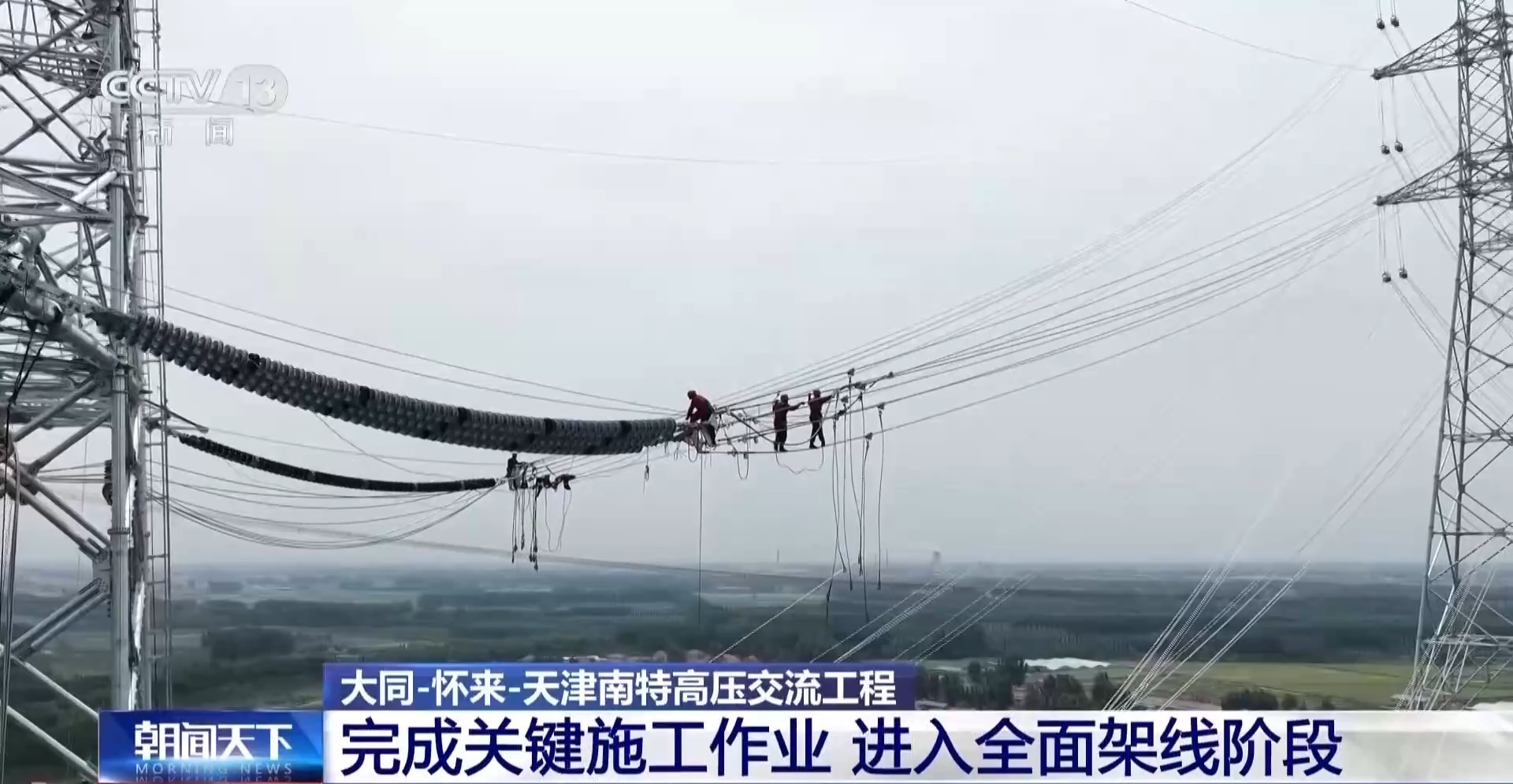

在河北唐山玉田县施工现场,48根导线先后在空中完成展放、牵引、跨越。
据介绍,此次施工是在同一个特高压铁塔上,同时架设两条独立的输电线路。原本一座铁塔只“背”一条线路,现在为了节省土地和通道资源,让它一次“背”两条线路,每条线路都能独立送电。这样输电能力翻倍,但施工和停电作业的难度也大大增加。

国网冀北电力建设部副主任 石凯:这次跨越施工,作业高度相当于60层楼高,时间更紧、高度更高,给施工增加了不小的难度。我们投入的人员和设备都是常规的两倍,全力确保此次跨越一次成功。

随着本次跨越施工完成,大同-怀来-天津南特高压工程整体进度已经过半,全面进入架线阶段。据了解,工程全面投运后,每年可向京津冀地区输送超146亿千瓦时清洁电能,有力推动区域能源结构优化和绿色低碳转型。
Copyright © 2001-2026 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 4212025003 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1
鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
