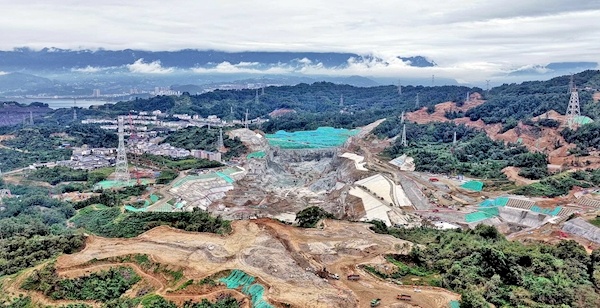

先行开挖区施工现场 三峡集团供图
楚天都市报极目新闻讯(记者赵贝)9月30日,湖北宜昌西陵峡北岸,随着最后一声炮响,三峡枢纽新通道先行开挖区完成爆破开挖作业,主体工程建设转入新阶段。
2026年6月8日,这一“十五五”首个国家重大标志性工程在宜昌正式开工。作为三峡工程之后长江干线上集水利、航运、生态于一体的最大综合性工程,三峡水运新通道是激活长江黄金水道效能的“黄金钥匙”,对落实国家区域协调发展战略、推动长江经济带高质量发展意义深远。
这段位于上游引航道末端、长935米的施工区,累计完成土石方开挖近800万立方米、土石方填筑约203万立方米、混凝土浇筑约8万立方米。三峡集团三峡新通道公司总经理助理、三峡枢纽新通道工程管理部主任宫照光介绍,三峡水运新通道工程全线要开挖土石方约1.6亿立方米,高峰期一个月就要挖走380万立方米;要在坚硬的花岗岩山体里深切开挖,边坡最高达213米,比当年三峡船闸170米的边坡世界纪录还要高出一截。
更难的是,工程所在区域与既有输电线路、道路和村落相邻,施工组织、爆破安全、土石方运输等相互交织,任何一环处置不当,都可能牵动全局。
9月29日,承担先行开挖区爆破作业的专业机构负责人刘月飞表示,先行开挖区初步摸清了花岗岩场地爆破振动的衰减规律,为后续大规模爆破作业提供了实战经验。
此外,先行开挖区还试验出了一套智能化、绿色化的解法。单北斗地基增强系统,把高边坡开挖边界的放样偏差控制在±5厘米以内;130余台运输车辆接入北斗调度系统,土石方调配效率提升30%;数字孪生模型可提前展示未来7天、14天和30天的施工形态,计划进度与实际进度偏差超过5%时自动预警;40台搭载国产动力电池的新能源重卡穿梭在工地,零尾气排放、噪声低至60分贝。
Copyright © 2001-2026 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 4212025003 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1
鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
