荆楚网(湖北日报网)讯(通讯员 党时轩 但兴竹 陈洋)湖北省在建的最大抽蓄能源项目,潘口抽水蓄能电站有了新进展,项目下库基坑厂房和地下输水隧道开挖完成,转入厂房主体建设、混凝土浇筑等施工阶段。

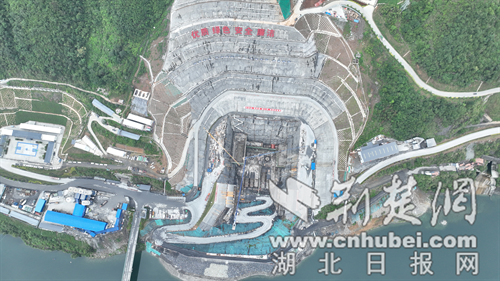

施工现场。通讯员 供图
6月11日,在电站下库基坑厂房施工现场,深深的基坑如一个巨型漏斗与围堰外流淌的堵河形成百米落差。基坑内,机组尾水肘管、厂房和机组地基等隐蔽工程已施工完成,正在进行地下厂房主体等设施施工。

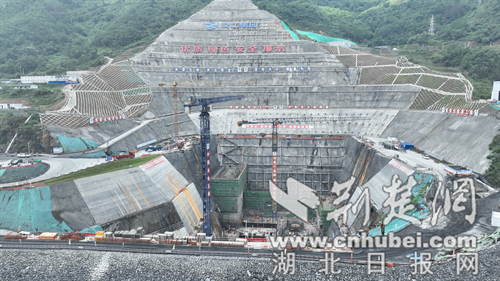

施工现场。通讯员 供图
中国水电五局潘口抽蓄项目副总工程师赵传志介绍,目前正在进行厂房混凝土施工,已完成厂房混凝土浇筑5万余方、钢筋支安4000余吨。
除了下库基坑厂房施工,隐藏在山体深处的控制性工程,电站地下输水隧道系统施工也在加紧进行,目前隧道已全线贯通,开始混凝土浇筑。
中国水电十五局潘口抽蓄项目工程部主任剡建国介绍,两个主洞的开挖以及上水库进出水口的开挖工作已全部完成,正处于开挖后往混凝土浇筑工序的转变。
施工现场。通讯员 供图
潘口抽水蓄能电站项目主要包括输水系统、发电厂房系统和下水库加固改造等,装机容量29.8万千瓦,预计年发电量2.8亿千瓦时。目前,项目正锚定2026年10月首台机组并网发电目标,全力推进建设。
