荆楚网(湖北日报网)讯(通讯员 刘俊 王骏骏)9月13日,湖北十堰220千伏龙虎沟变电站内,机械作业的轰鸣声与现场人员的指令声相互交织。经过变电运检运检人员的操作,龙1号主变顺利完成退运、拆除及转运工作,为后续主变更换,以及区域电网供电可靠性提升奠定了基础。

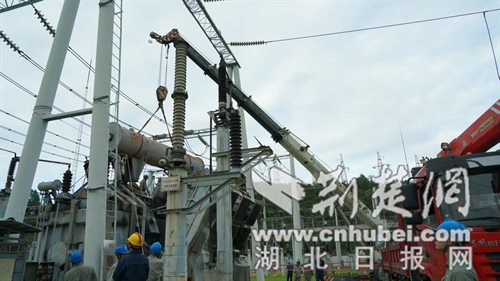

老旧设备退运行。通讯员 供图
本次退出运行的设备为有载调压油浸式变压器,1989年从匈牙利进口后投入使用,至今已连续服役36年。随着运行年限增加,该设备逐渐显现出多重安全问题,其设备容量也已无法满足当前日益增长的用电需求,长期运行可能对区域电网稳定造成威胁。基于老旧设备现状与电网升级需求,更换该主变成为保障供电安全的必要举措。

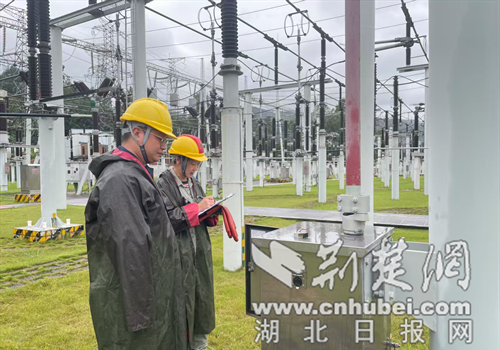

老旧设备退运行。通讯员 供图
为确保老旧设备退运工作安全推进,该公司在前期筹备阶段便开展了多维度风险排查与准备工作。变电运检人员针对设备吊装、转运等关键环节进行现场勘查,同步完成吊装设备承重检测与作业地面承载力测试,从源头消除潜在安全风险。作业启动当天,遭遇降雨天气,现场运维人员仍按计划精准完成倒闸操作,清晰划定作业区域并布设安全围栏,为后续工作筑牢安全防线。
主变拆除与转运过程中,该公司全面管控各个环节,严格遵循各项安全规定。主变三侧导线拆除时,安排多人全程监护,防止电缆晃动碰撞引发意外;拆除中性点成套装置前,用万用表进行三次断电检测,确认无残留电荷后才开展作业,且所有接线头均同步做好编号标记,为后续新设备安装提供便利;母线桥拆除则按照“分段拆卸、密封保护”要求执行,先拆除支架再拆解导体,导体端头全部用绝缘布包裹,避免部件受损或产生安全隐患。主变转运环节,在前期地面承载力测试基础上,采用“专人指挥、精准控制”模式,严格把控转运速度,确保设备平稳转移。
现场管理过程中,工作负责人通过每日班前会明确当日任务与安全要点,班后会复盘作业流程、整改细小隐患,形成闭环管理。同时,安排专人全程对作业流程与安全规范进行监督把控,每道工序完成后均对照标准流程核查确认,确保所有操作完全符合电力作业安全规范,从细节上保障退运工作零风险推进。
此次220千伏龙虎沟变电站1号主变的安全退运,是十堰区域电网设备更新与能效提升工程的重要一步。后续,随着新主变的安装与投运,当地电网供电能力与安全稳定性将进一步增强,为区域生产生活用电提供更可靠的保障。
Copyright © 2001-2025 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 42120170001 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1 鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
