荆楚网(湖北日报网)讯(通讯员饶鸿捷、郭晖、黄轩)3月6日,湖北省大冶市还地桥镇,光磁线(全称光谷~磁湖Ⅰ、Ⅱ回开断接入大冶变500千伏线路工程)T38号铁塔组立施工现场,吊车、张牵车、挖掘机等众多“机械侠”挥动手臂,发出机械轰鸣声,一片热火朝天的景象。
顺着吊车往西望去,塔材、金具排列整齐,施工区、休息区划分规范。湖北送变电公司现场工作负责人彭念弯着腰认真地检查现场灭火器指针。他每天要辗转于15公里内的多个作业点,排查施工安全问题,每发现一个问题,就在小本本上记一笔;跟踪整改完成后,就会在对应的问题上打个钩。

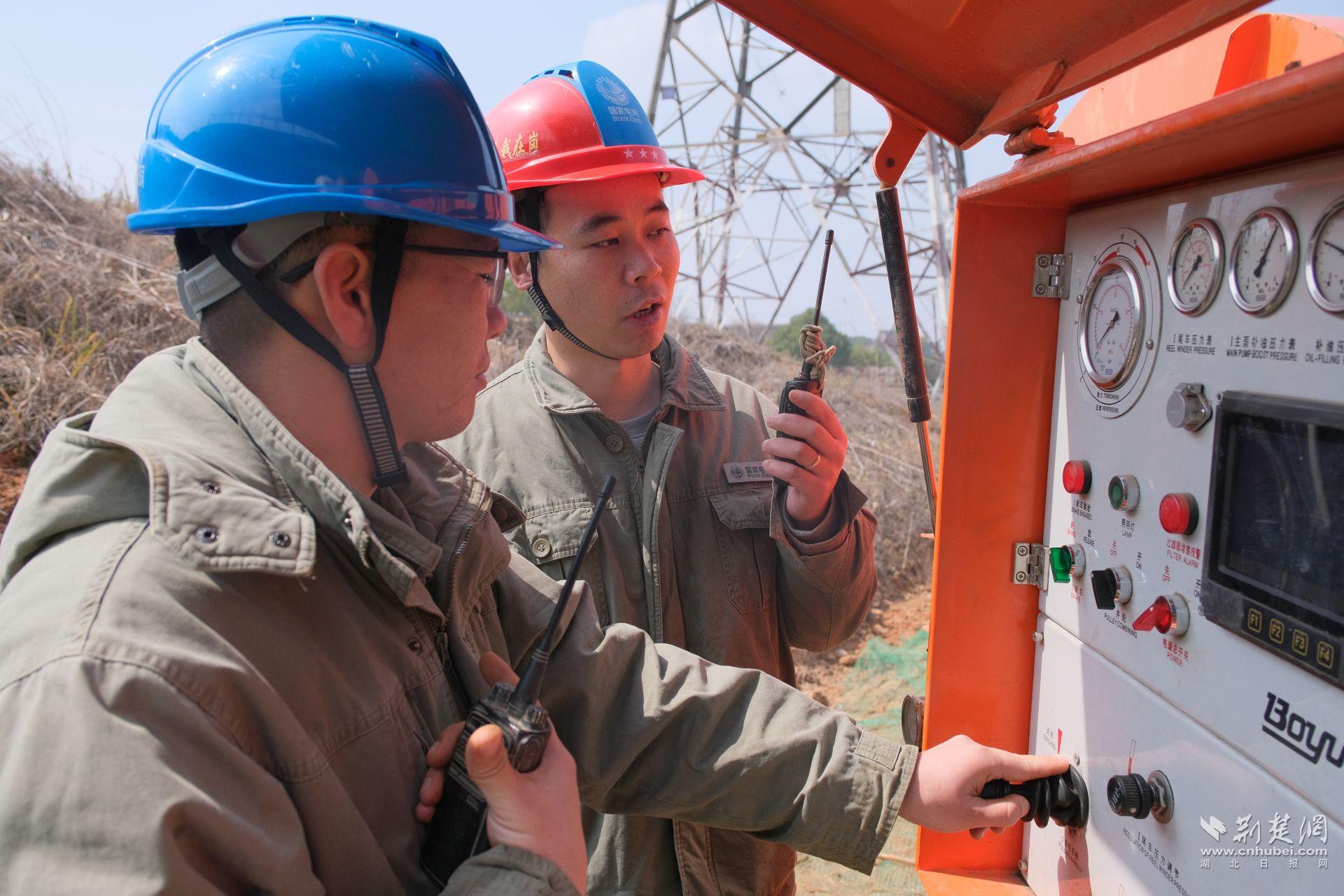

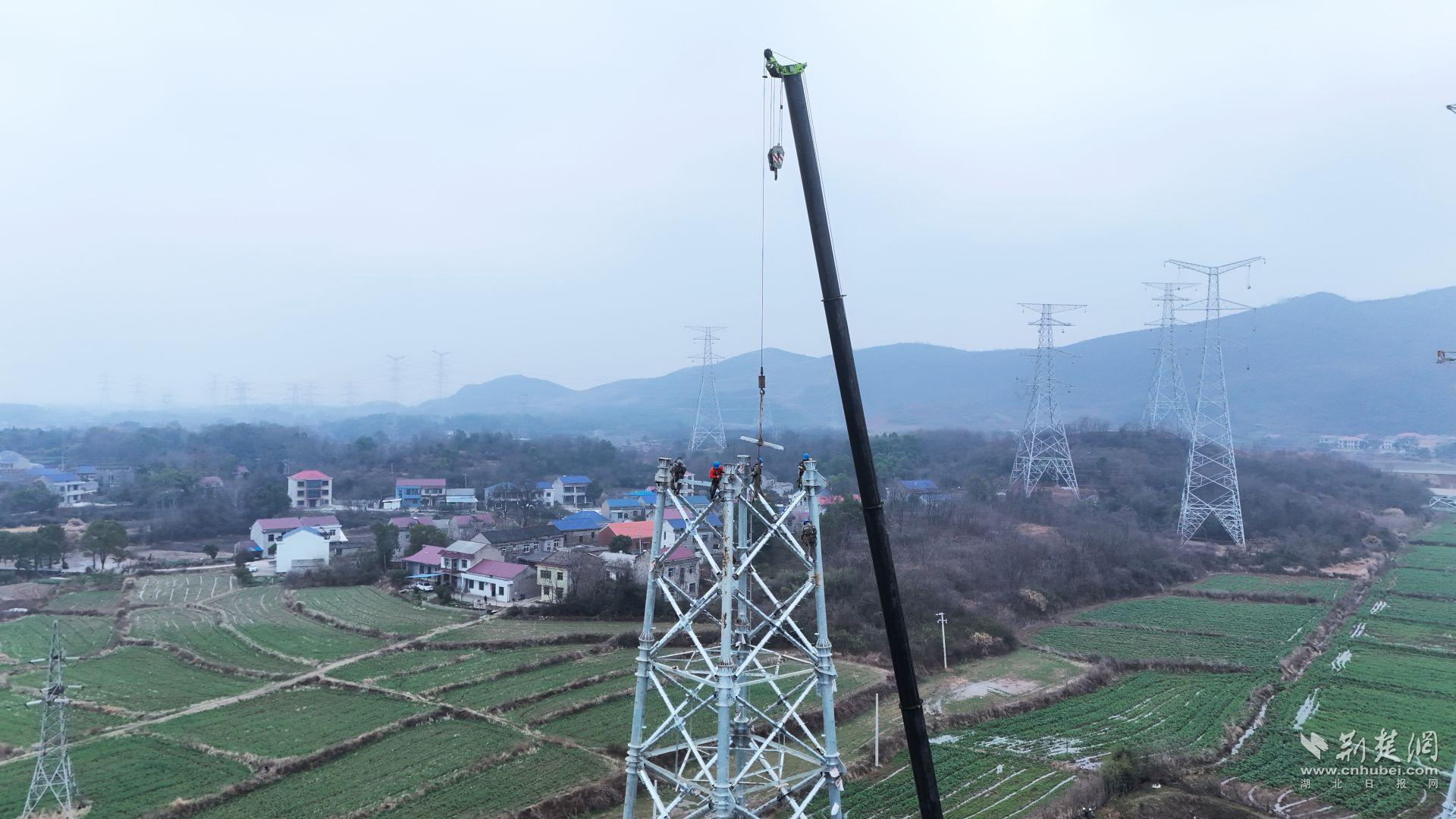

国网湖北送变电公司运用130T吊车开展铁塔组立作业
当天8时30分,T38号塔组立收尾作业拉开帷幕。“地面指挥人员已到位。” “高空作业人员已到位。”“吊车操作人员已到位。”
随着各岗位施工人员的汇报声在对讲机中响起,130吨吊车的钢铁巨臂缓缓展开,机械轰鸣声与风声交织,如同一只怒吼的野兽,3吨重的塔件平躺着被吊往50米高空。
吊车操作手干秀军双手紧握操纵杆,眼睛紧紧盯着窗外和驾驶室内的显示屏,吊臂角度47.2度,水温 88 度,起重量 3 吨……
该公司员工操作机械设备助力工程建设
“往左微调2厘米!”地面指挥员李再华用对讲机发出指令,吊装过程中需精准控制塔件摆动幅度,最大误差不得超过2厘米。干秀军轻轻向左推动摇杆,塔件悬停在空中精准落位。
此次施工塔位于平原地带,塔身由无数根钢管拼接而成,塔高62.5米,总重93.48吨,重量相当于 62 台小汽车的总和。
不远处,6名作业人员身背工具袋,手持扭力扳手,轻盈地穿梭于铁塔间,“咔嗒、咔嗒、咔嗒……”螺母在高速旋转中发出清脆的响声。
在杆塔下方,地面辅助人员迅速而有序地将下一组塔件搬运至吊装位置,为下一阶段的吊装做准备。
“过去组立这种重型塔,至少需要10天,现在用130吨吊车分片吊装,工期压缩到了4天,作业过程更流畅、更紧凑,效率提高了,风险也降低了。”湖北送变电公司工程施工项目部经理徐鹏帆说,全线共8个作业点面,累计投入200余名人员和10余台机械化设备,机械化施工覆盖率达100%。
12时32分,随着最后一根塔材精准落位,93吨铁塔拔地而起,也标志着光磁线铁塔组立完毕。后续,将开展T35至T38区段的放线任务。
该工程新建杆塔81基,架设线路路径长度27.795千米,工程于2023年12月25日开始建设,计划于今年3月21日建成投运。工程投运后可以提高鄂东地区电力供应能力,满足负荷增长需要,对湖北省的经济发展发挥重要作用。
Copyright © 2001-2025 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 42120170001 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1 鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
