荆楚网(湖北日报网)讯(通讯员 郝金鑫)2025年夏天,十堰地区遭遇持续高温、缺电预警、最大负荷、极端天气等多重考验,供电保障工作经历大战大考。
面对严峻考验,国网十堰供电公司坚决扛牢电力保供责任,广大干部职工在难中求成、稳中求进,以提供安全可靠的电力供应作为一切工作的立足点和出发点,积极组织电力资源,抓实抓细电网调度、设备运维、优质服务、应急联动等措施,全力以赴为十堰经济社会稳定运行提供坚强电力保障。
超前谋划强主网
今年夏天,十堰地区高温天气在强度、持续时间上均超过2024年及历史同期,呈现出时间早、影响范围广、极端性显著等特征。十堰电网受此影响,最大用电负荷四创历史新高,7月16日首次突破265万千瓦,同比增长23.6%,增幅全省第一。入夏后用电负荷持续保持高位运行。国网十堰供电公司超前谋划、系统布局,加快重点工程建设,强化调度运行管理,交出平稳保供答卷。

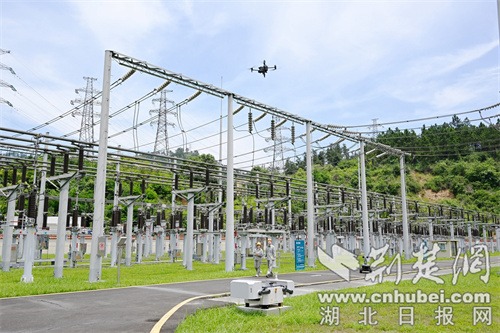

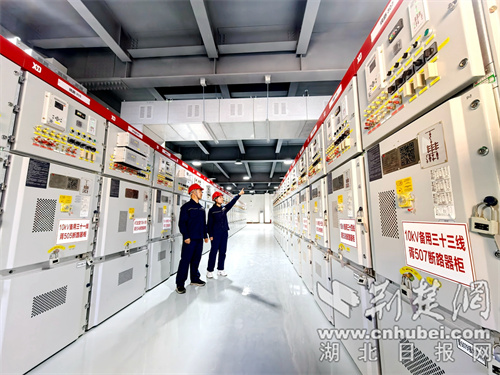

工程验收。通讯员 供图
早在夏季用电高峰来临前,公司加快一批电网工程建设,夯实保供基础。6月16日,220千伏子胥湖输变电工程投运,优化了十堰西北部电网结构,显著提升区域供电可靠性。同步完成110千伏水都、黄柿、枣园等主变增容工程,以及十堰城区张湾、中心、李家岗等主变负荷优化工程,使负荷分配更均衡,从网架上筑牢夏季供电基础。
为应对电网负荷尖峰时刻,公司优化电网运行方式、精准校核设备能力、加快新能源并网、争取电力资源等措施,多方筹集电力资源保供。健全“政府主导、政企协同”保供体系,加强向政府汇报沟通,积极争取各方理解和政策支持,不断提升供电保障能力。坚持内外并举、统筹协调,最大化发挥跨区通道受电效益,强化市县间电力互济,新增煤电、光伏等支撑性电源,促进源网荷储协同优化,同时挖掘需求响应资源,确保电力供应平稳有序。
通过采取系列措施,公司统筹发力、精准调度、优化供给,度夏期间累计供电量达22.3亿千瓦时,累计发电量达27.8亿千瓦时,电力供应充足、电网运行平稳。高温大负荷期间,公司以客户为中心推出带电作业、应急发电等特色服务举措,保障客户放心用电。尽管面临较往年更繁重的压力和挑战,但职工队伍主动作为,以更高标准、更实举措攻坚克难,工作成果显著提升。电网整体运行平稳,未发生超供电能力、超稳定极限、超设备承载力事件,交出了优秀答卷,彰显了公司的过硬实力。
主动运维保稳定
8月4日12时,丹江口市六里坪镇骄阳似火,输电运检分公司四级工匠刘金平在220千伏顺当线319号铁塔附近特巡时,发现一辆大型挖掘机正临近线下施工。作为这条线路的设备主人,他凭借对设备的熟悉程度,快速研判管控,立即上前提醒,制止了一起线下外力破坏事件的发生。
无人机智能巡检。通讯员 供图
夏季用电高峰叠加极端天气,国网十堰供电公司锚定“设备稳定运行”目标,在“人防+智防”基础上深化“设备主人制”,让运维人员化身设备“贴身管家”,全领域筑牢电网屏障,守护市民清凉度夏。
责任落实到人,精细运维遍布各座变电站和各条输电线路。在李家岗110千伏变电站,运维人员提前调试自主研发的自动喷雾装置,可以使主变压器的温度降低10到12度左右。在配电运维领域,106个供电所共开展8期“百人百机百日攻坚”无人机巡检,精准发现缺陷893处,治理大档距裸导线124处。
“我们全面推广设备主人制度。它不是简单地把一座站或一条线路交给一个人,而是让责任和制度有了一个‘落脚点’和‘闭环点’。”公司运维部负责人左陵介绍,以“设备主人制”激活运维效能,今年上半年,变电专业带电检测量增长35.2%,处理严重缺陷142起;输电专业清理树障547处,消除外破隐患44处,实现110千伏及以上线路外破“零跳闸”;配网故障跳闸同比下降29.1%,停电时户数下降62.1%。
强化线路防雷治理,在强对流天气导致地闪密度同比上升77.4%的情况下,主网设备停运次数同比降低36.1%,通过备自投装置正确动作,避免负荷损失数万千瓦时,保障社会用电平稳。
专项攻坚夯根基
“旧变压器运行久了故障多,换了新设备,不仅用电更稳,我们夏天开空调也更安心!”6月15日,十堰市茅箭区朝阳路华源巷居民看着带电作业完成的新变压器,连连称赞。当日,电力检修人员顶着高温,在保障居民“零感知”用电中完成老旧变压器更换。

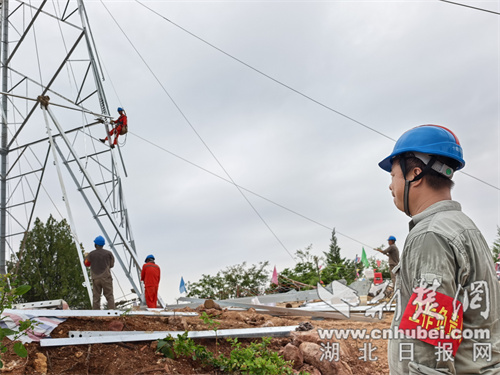

杆塔组立工作。通讯员 供图
迎峰度夏前,国网十堰供电公司先后开展三轮电网设备隐患排查,精准锁定变压器、继保装置等关键设备的潜在问题。结合春检工作,公司集中力量推进设备升级改造,解决老旧设备损耗大、故障风险高等问题。对14套110千伏及以上继保装置进行技术升级,有效降低保护误动风险,从源头提升设备安全运行水平。优化南岭等16座变电站备自投功能,让变电站快速复电能力显著增强,为电网稳定运行筑牢第一道防线。
针对城区配网的重载主变,该公司量身定制“一主变一方案”,编制《十堰城区负荷转移均衡方案》,通过实施6个负荷均衡项目、新构建7条10千伏联络线路、调整47条联络线运行方式,累计转移负荷65.48兆瓦,大幅缓解午高峰时段主变运行压力。同时,开展配网感知能力提升专项攻坚,房县、竹山公司超前完成“5・30”攻坚任务,郧县公司结合22条线路状况,对73台开关、48台远传故障指示器改造升级,推动配网设备感知精度与响应速度双提升。
科技支撑成为服务升级的坚实后盾。公司深化数智化应用,市县供指中心依托供指、用采等监测系统实时掌握配网故障信息,AI算法自动抓取停电数据,度夏期间分层推送故障短信45万条,大幅提升网格服务风险感知度和抢修响应效率。针对农村台区低电压问题,公司发布6期风险库,覆盖3.6万余户,“本体治理+网格兜底”让供电质量类工单下降31.25%。
从烈日下的带电施工到数智化的精准服务,公司以主动排查、精准治理、效能提升为途径,用一系列务实举措将隐患消除于萌芽状态,筑牢电网稳定根基。
应急保电提效能
2025年,汉江流域遭遇持续干旱,全年已有12次极端天气轮番考验。国网十堰供电公司扛住保供压力,受理工单呈下降趋势。7月上旬,根据气象局发布的暴雨强对流红色预警,采取多种举措预防强对流天气对线路、设备的影响,110千伏以上输变电设备稳定运行,但郧西、郧阳等地配网设施受损严重,一场应急保电攻坚战迅速打响。

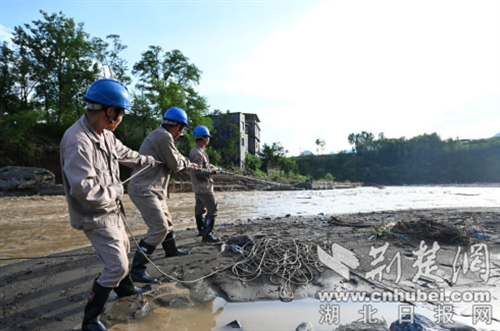

为受灾村民架线送电。通讯员 供图
强降雨突袭后,公司第一时间启动Ⅲ级应急响应,主动融入地方救灾体系,严格遵循“水进人退电停、水退人进电通”原则科学抢险。郧西上津、香口等乡镇受灾最重,大雨阻断道路、积水漫过镇区一楼、通讯中断,抢修工作举步维艰。关键时刻,公司主要负责人亲赴现场指挥,组织郧西数百名抢险队员日以继夜奋战,同期紧急调配巨能、开发区、郧县、东风等公司65名骨干驰援。在双重力量攻坚下,抢险队伍克服重重阻碍,仅48小时便实现重灾区主干线通电、重要用户复电,“十电速度”让受灾群众在困境中感受到温暖。
高效应急源于科学的机制。面对郧西“7・9”特大暴雨,公司创新建立微会商机制,依托生产管控系统搭建“集中研判+前线指挥”双线作战体系,确保抢险指令精准传递、资源高效调配。同时,启动“属地为主、邻县支援、原集体企业补充”联动机制,跨区域协作让救援力量快速集结,同步紧急调拨抢修物资,为抢险提供坚实保障。
公司员工始终坚持“抢险不冒险”,及时发挥专业能力,提示安全风险,指导安全措施落实,缓解灾区抢险应急压力。乾兴——东河220千伏输电线路工程项目部的建设者们在灾害来临时提前疏散施工人员与当地村民,其事迹生动诠释了“安全第一,人民至上”理念,获得国家应急管理部通报表扬,彰显公司对安全的重视和对生命的尊重。
迎峰度夏期间,从抗旱保供到暴雨抢险,从主网调度到设备消缺,公司党员干部冲锋在前,后勤、党群工作协同发力,累计出动抢修人员5298人次、车辆1514台次,以快速高效的应急响应、科学有序地统筹调度,筑起守护民生用电的坚固防线。广大电力职工急群众之所急、想群众之所想,有呼必应、有难必帮,用实际行动赢得了市民群众的赞许和信任。
随着天气逐渐转凉,十堰电网用电负荷日趋平稳,公司将继续落实各项保电措施,做好下一步迎峰度冬和明年度夏供电保障专题研究,持续提升供电能力,为十堰高质量发展提供坚强电力保障。
Copyright © 2001-2025 湖北荆楚网络科技股份有限公司 All Rights Reserved
互联网新闻信息许可证 42120170001 -
增值电信业务经营许可证 鄂B2-20231273 -
广播电视节目制作经营许可证(鄂)字第00011号
信息网络传播视听节目许可证 1706144 -
互联网出版许可证 (鄂)字3号 -
营业执照
鄂ICP备 13000573号-1 鄂公网安备 42010602000206号
版权为 荆楚网 www.cnhubei.com 所有 未经同意不得复制或镜像
